  • 花東地區鐵路雙軌電氣化計畫SB01標花蓮至知本號誌電子聯鎖、電力遙控及電訊系統工程

花東地區鐵路雙軌電氣化計畫 SB01標 花蓮至知本號誌電子聯鎖、電力遙控及電訊系統工程

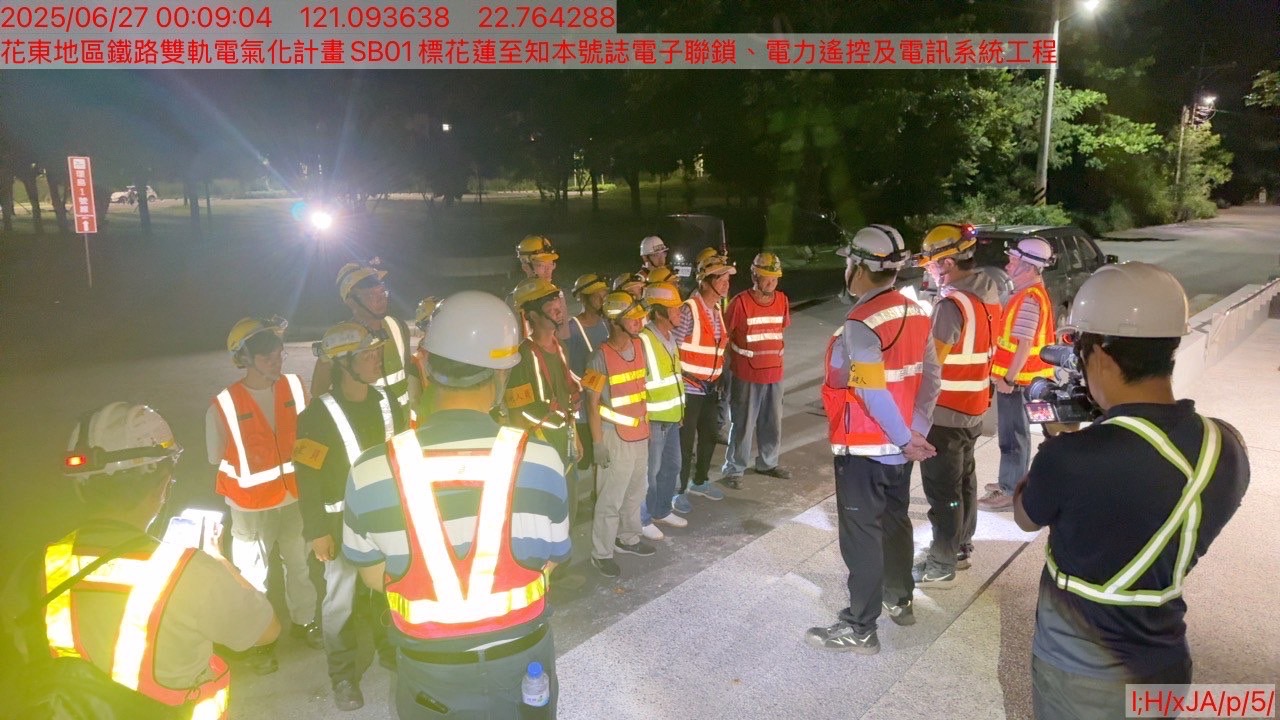

本工程概述為 「花東地區鐵路雙軌電氣化計畫」SB01標 花蓮至知本號誌電子聯鎖、電力遙控及電訊系統工程 (承攬日商日本信號)

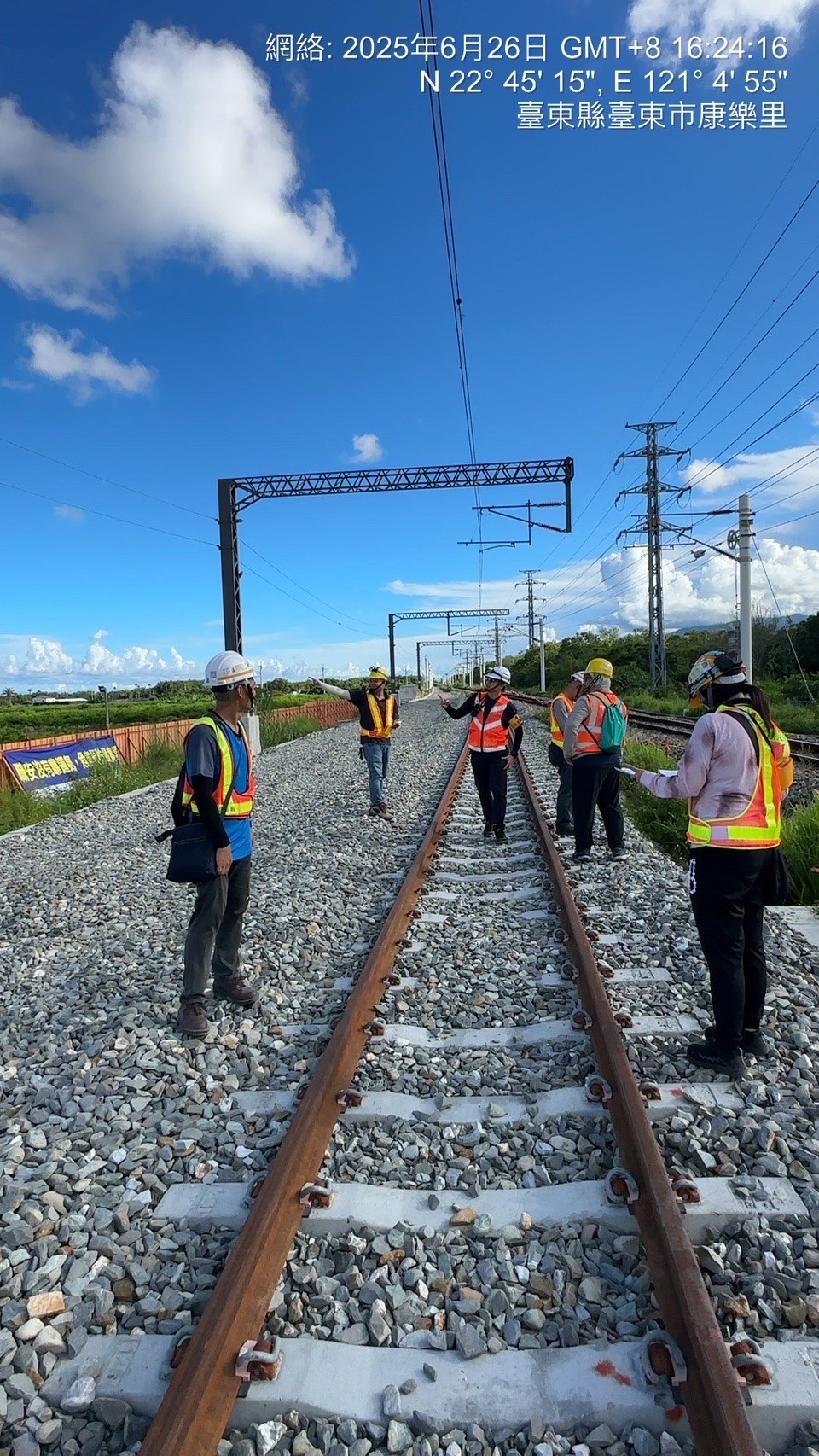

工程範圍:臺鐵北迴線里程K78+000~臺鐵南迴線里程K86+214,全長約164.246km
本公司累計實際進度:0.10%(114/01/20)

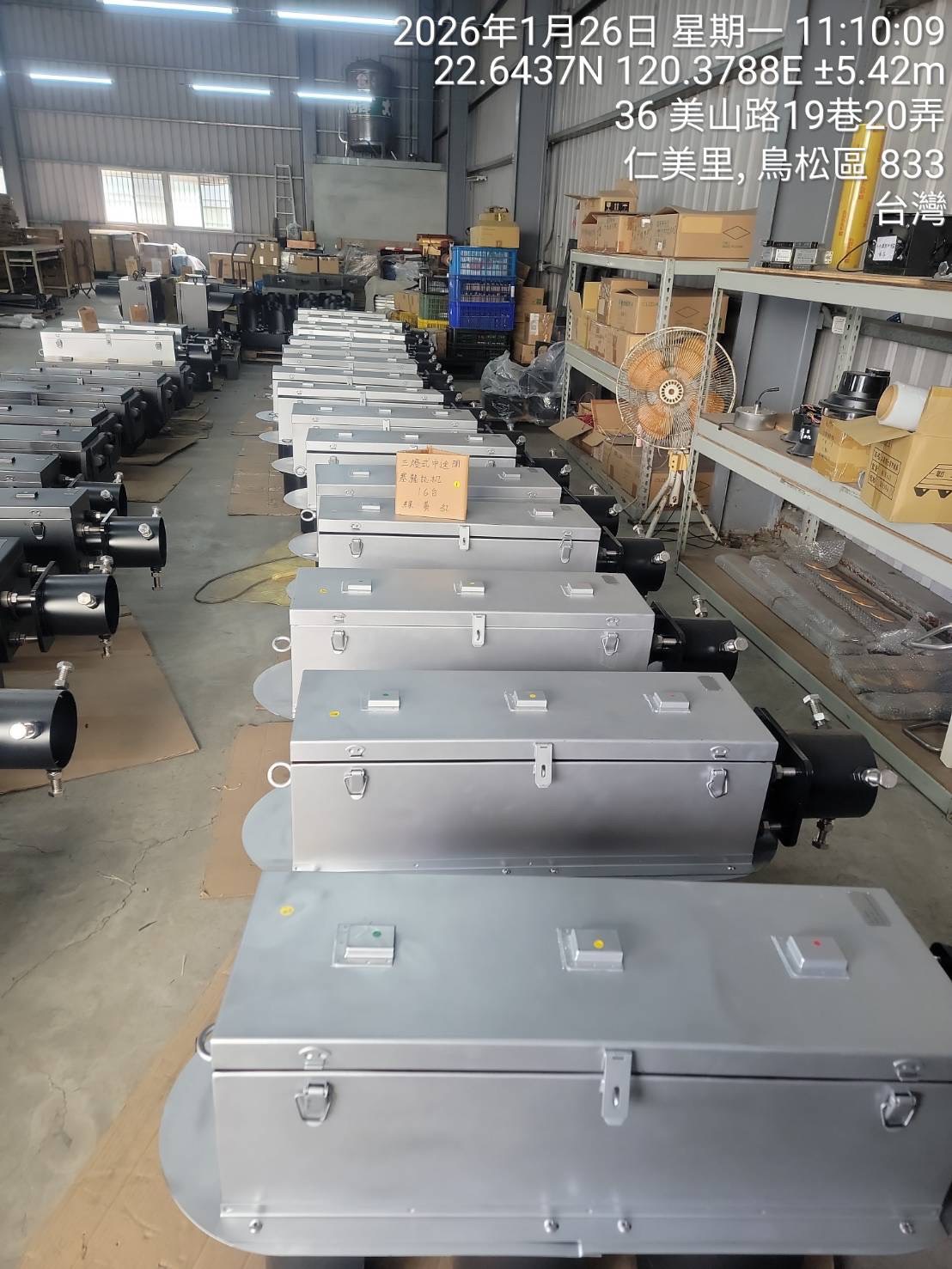

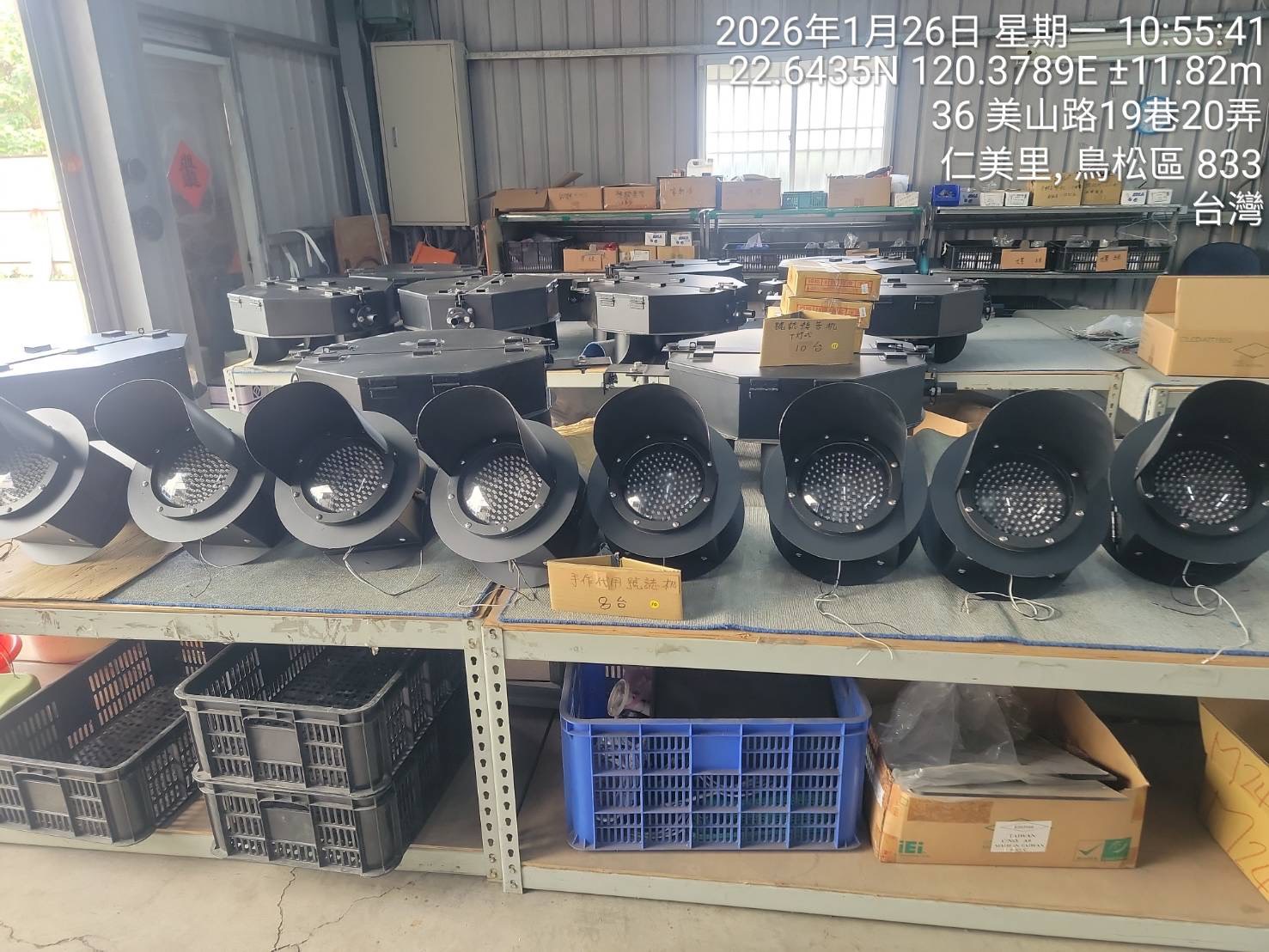

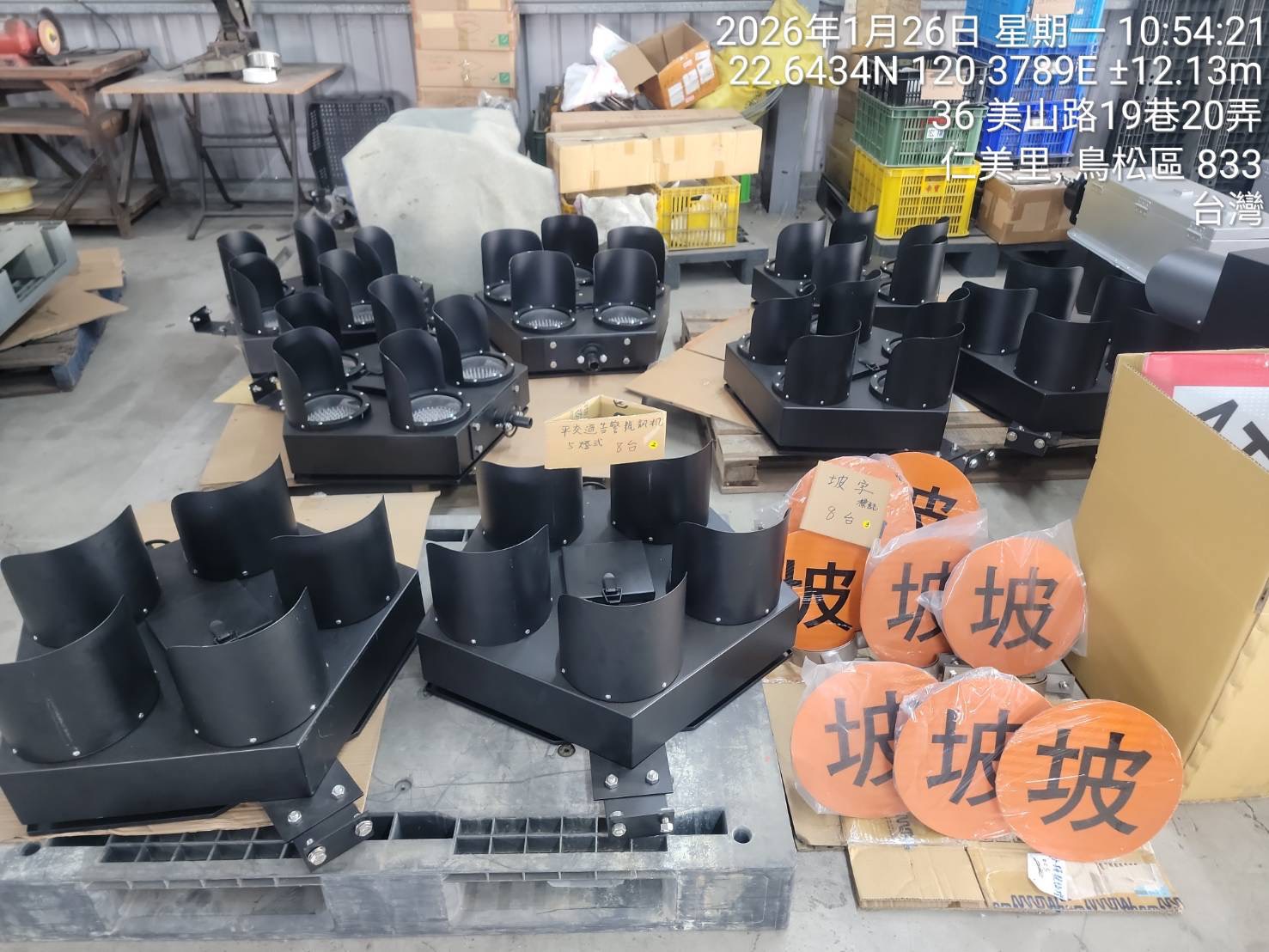

本公司工程內容:

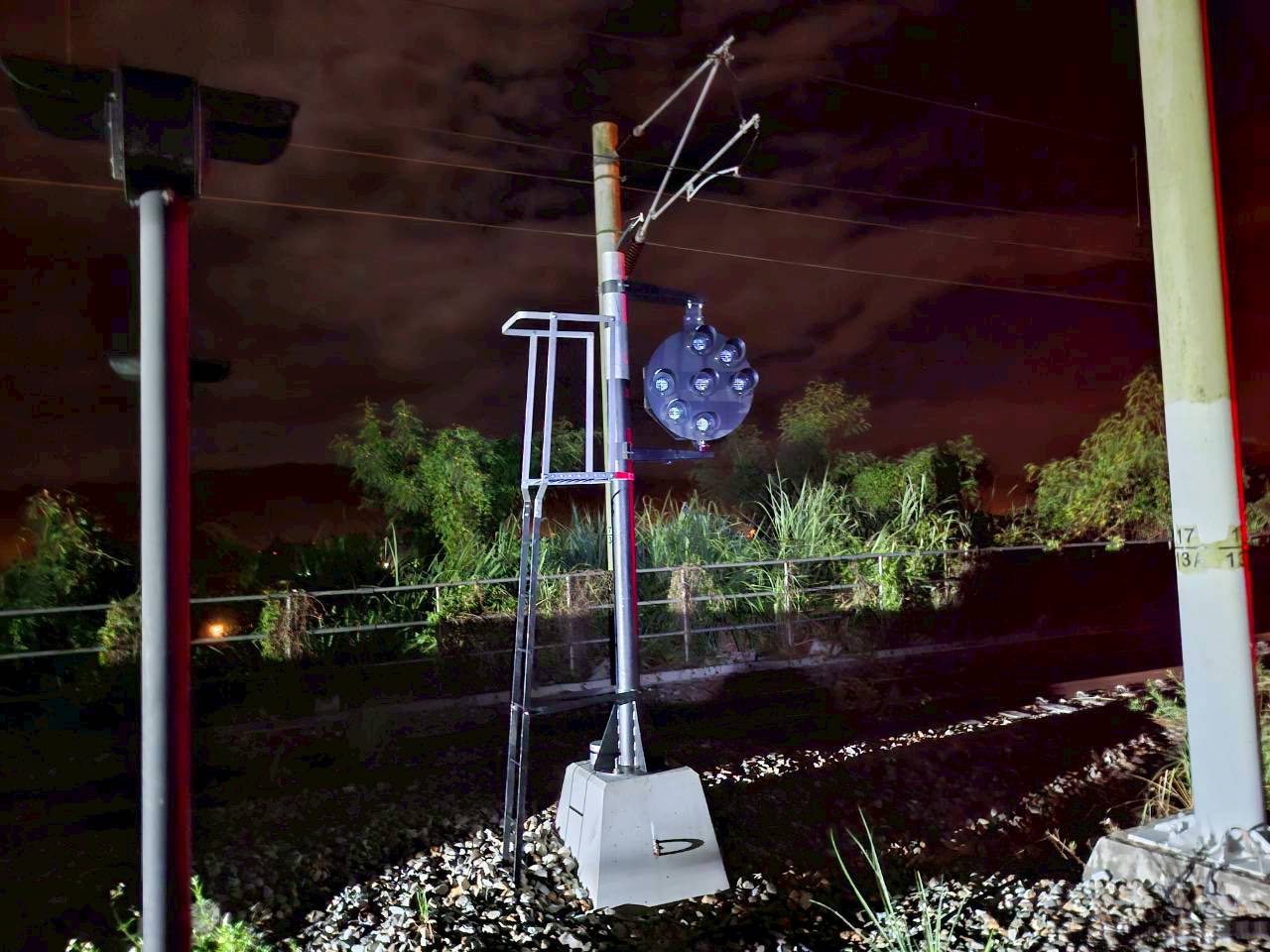

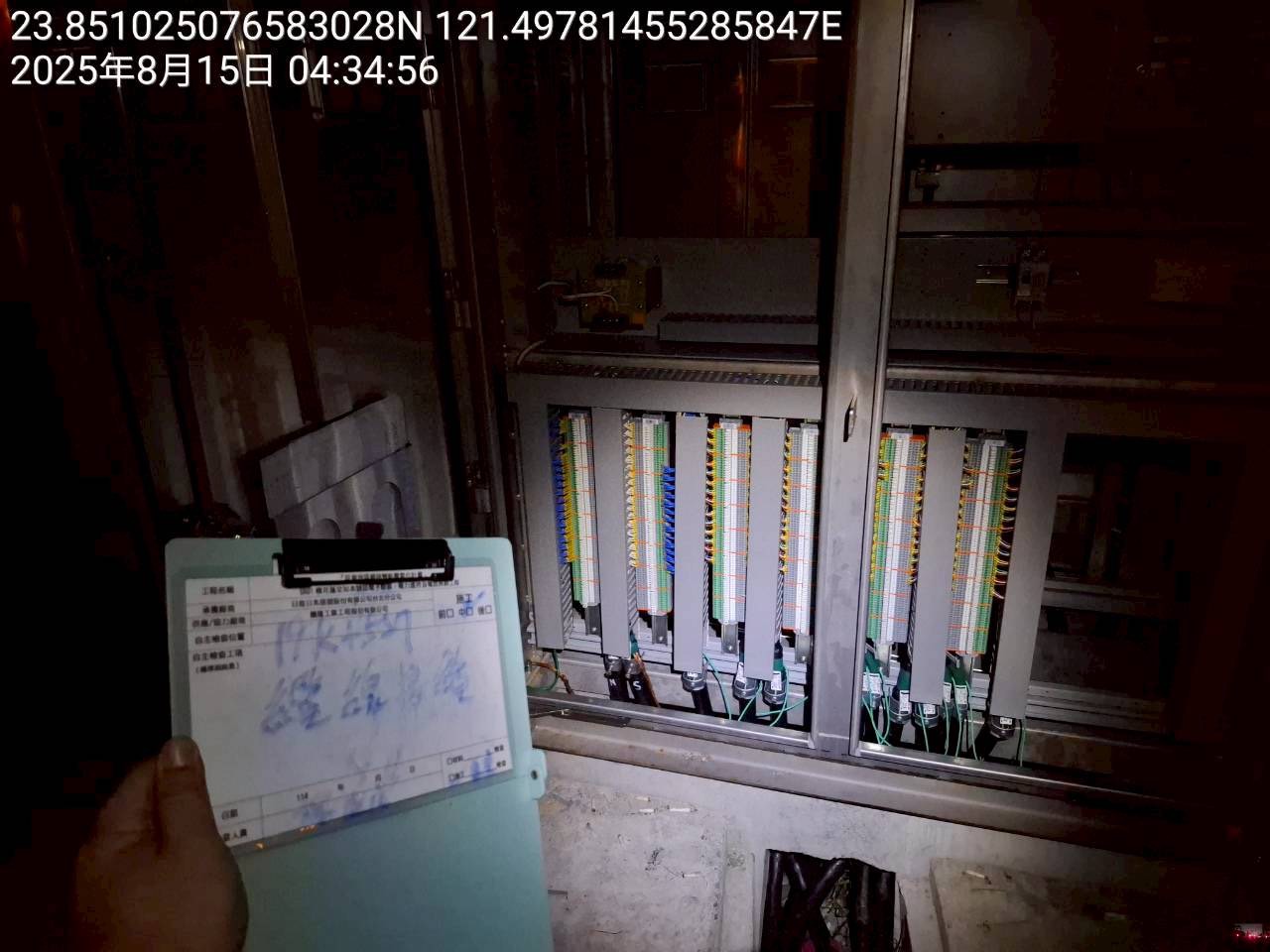

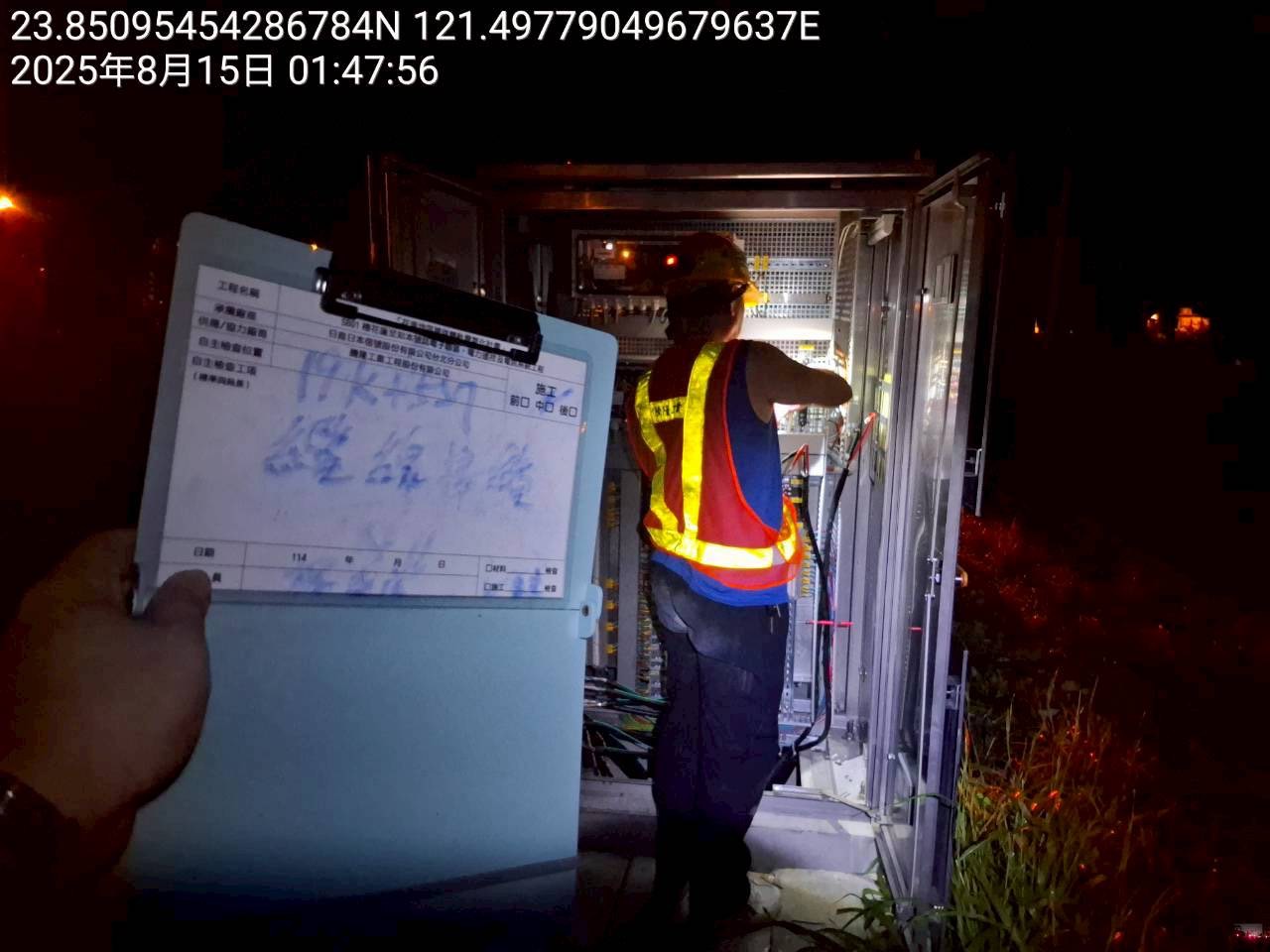

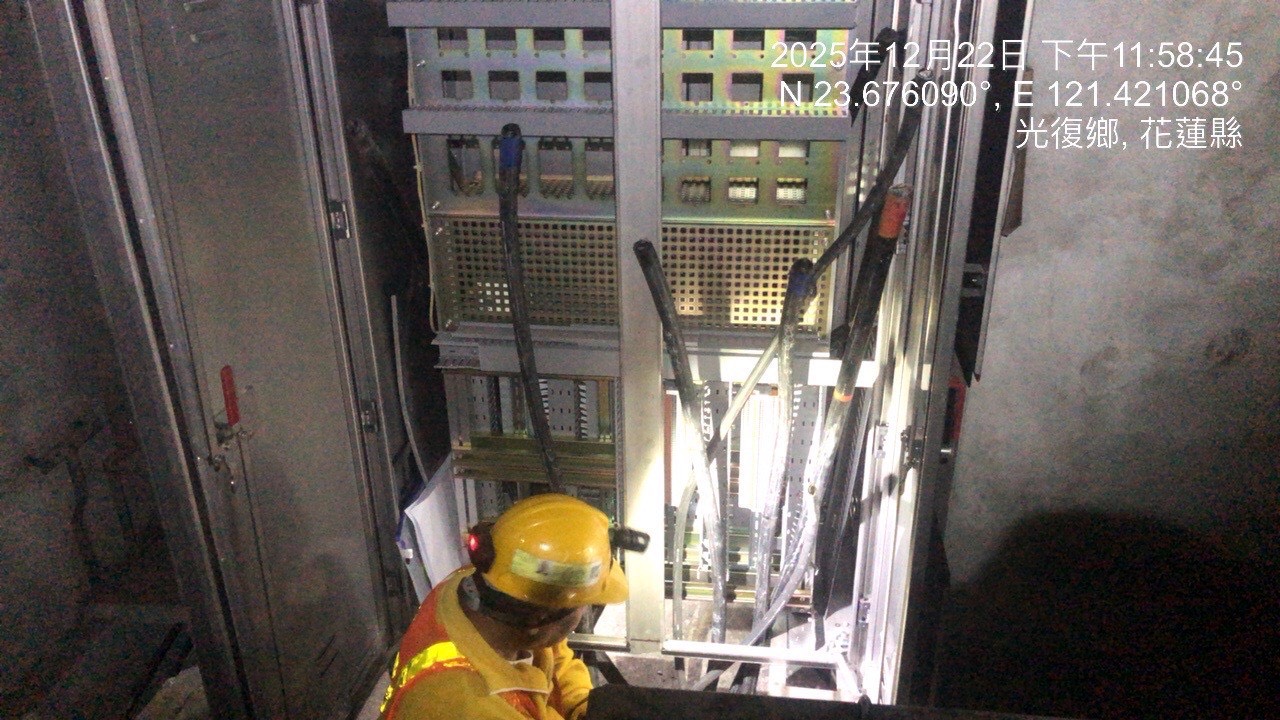

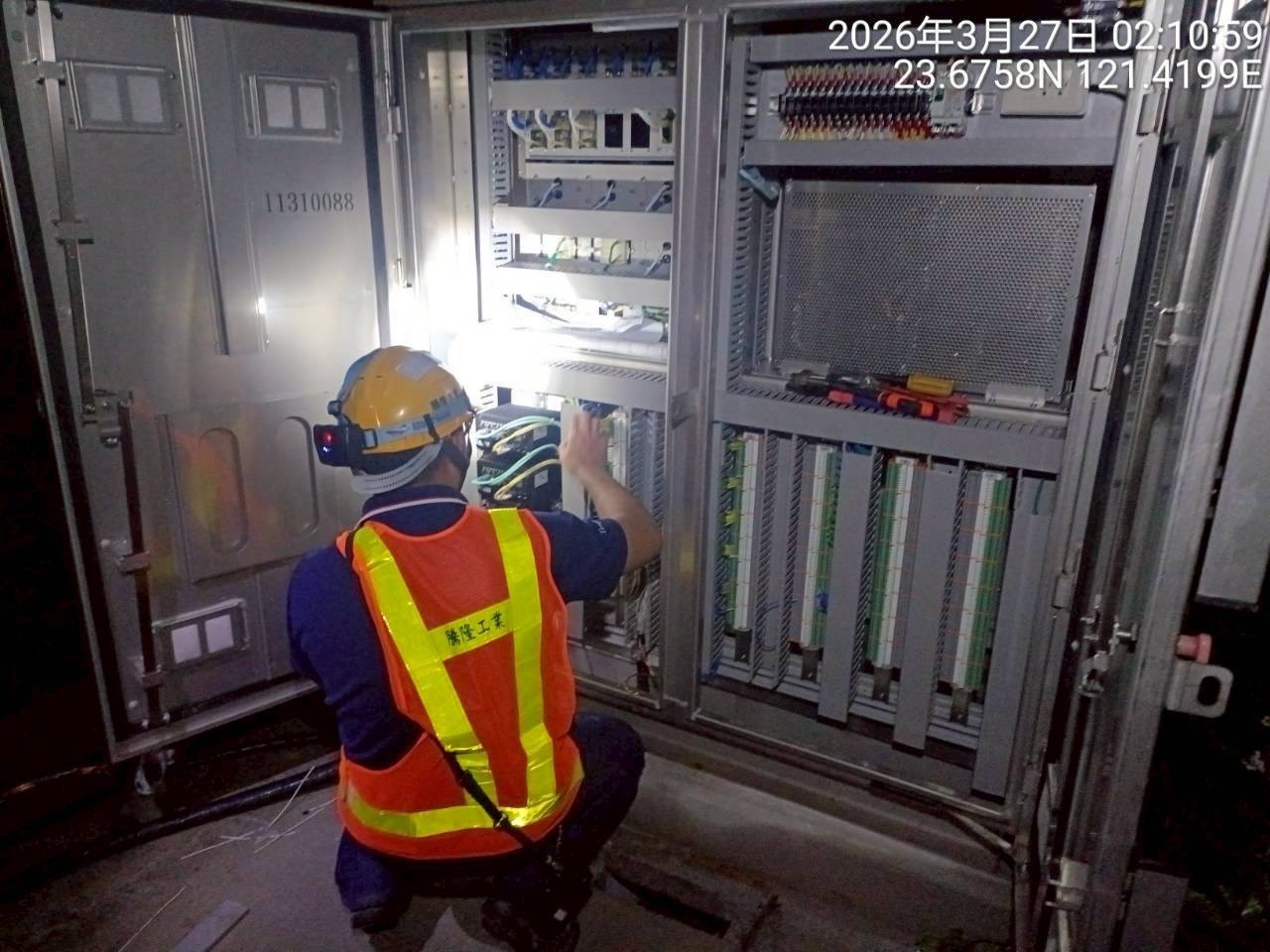

一.號誌系統:新設電子聯鎖系統與雙軌化相關設備安裝、測試、切換作業。
二.電訊系統:

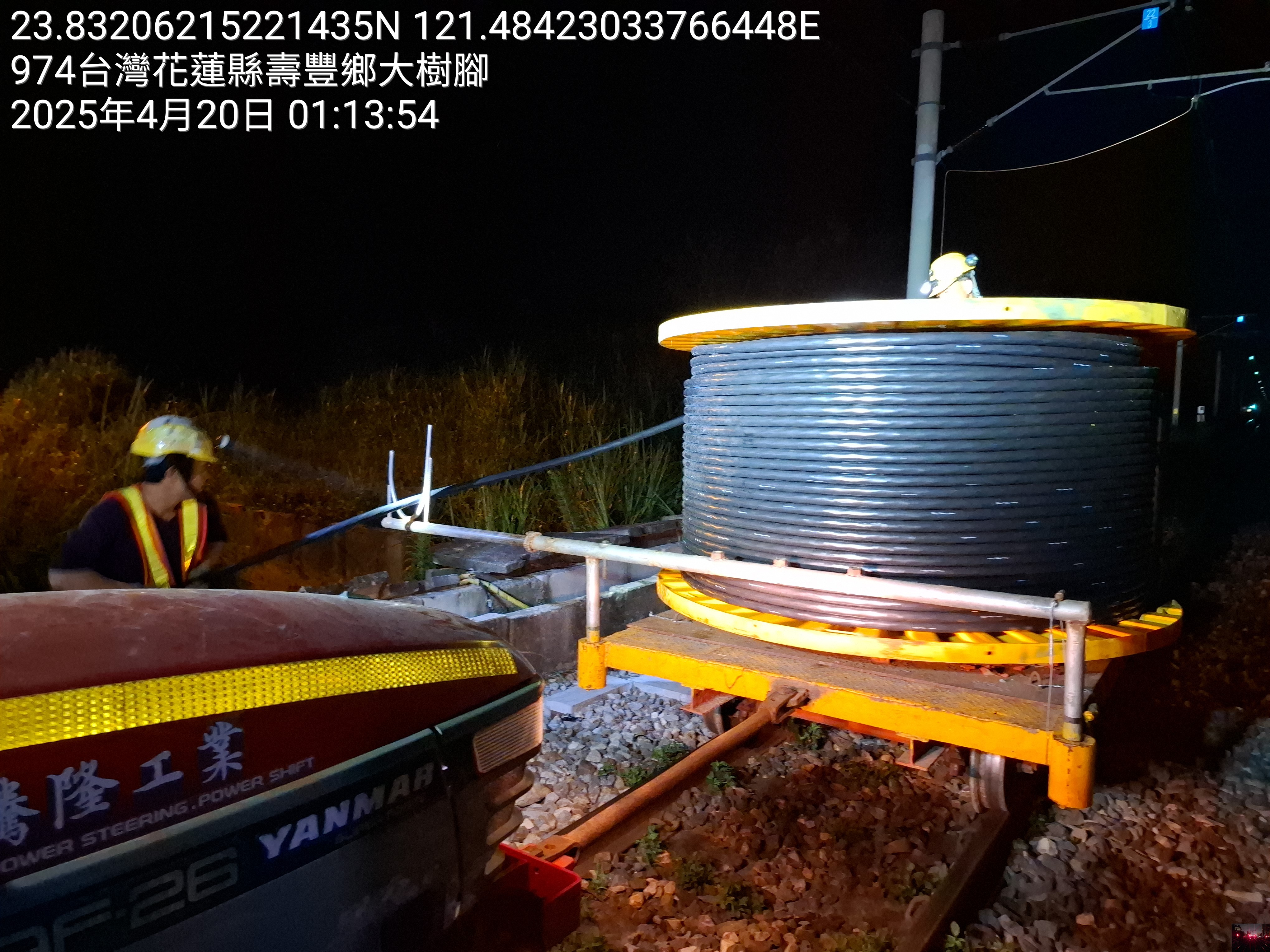

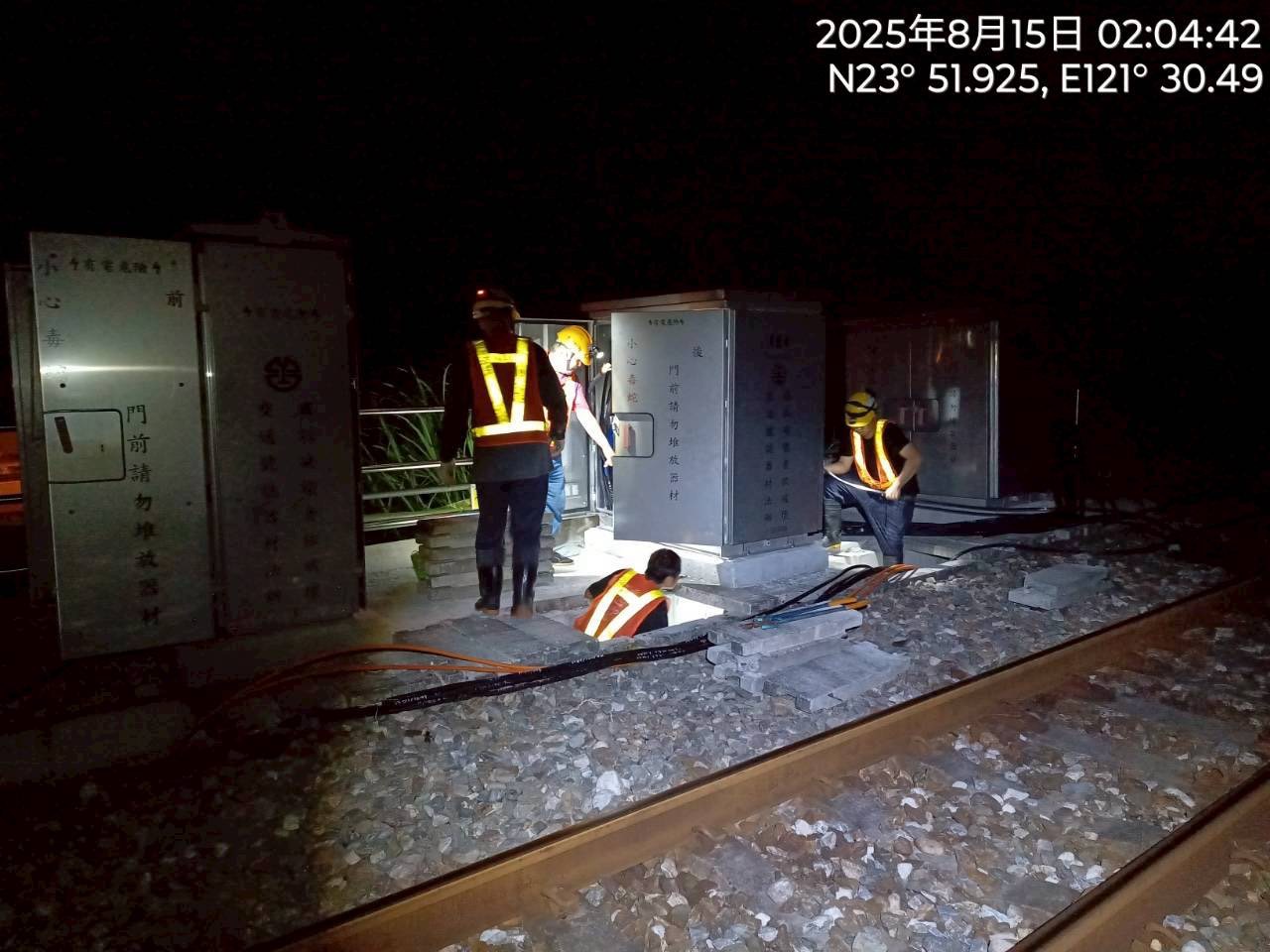

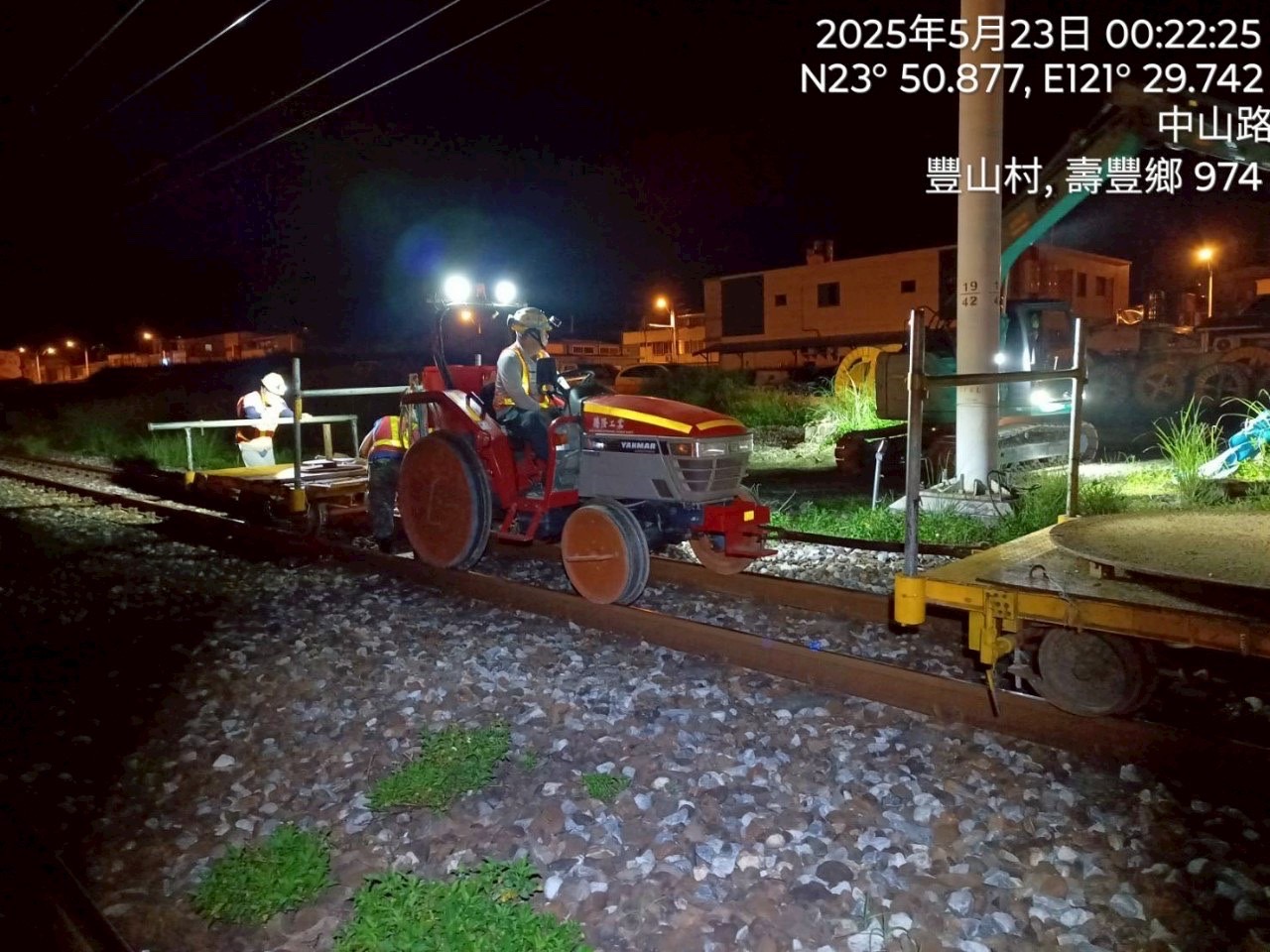

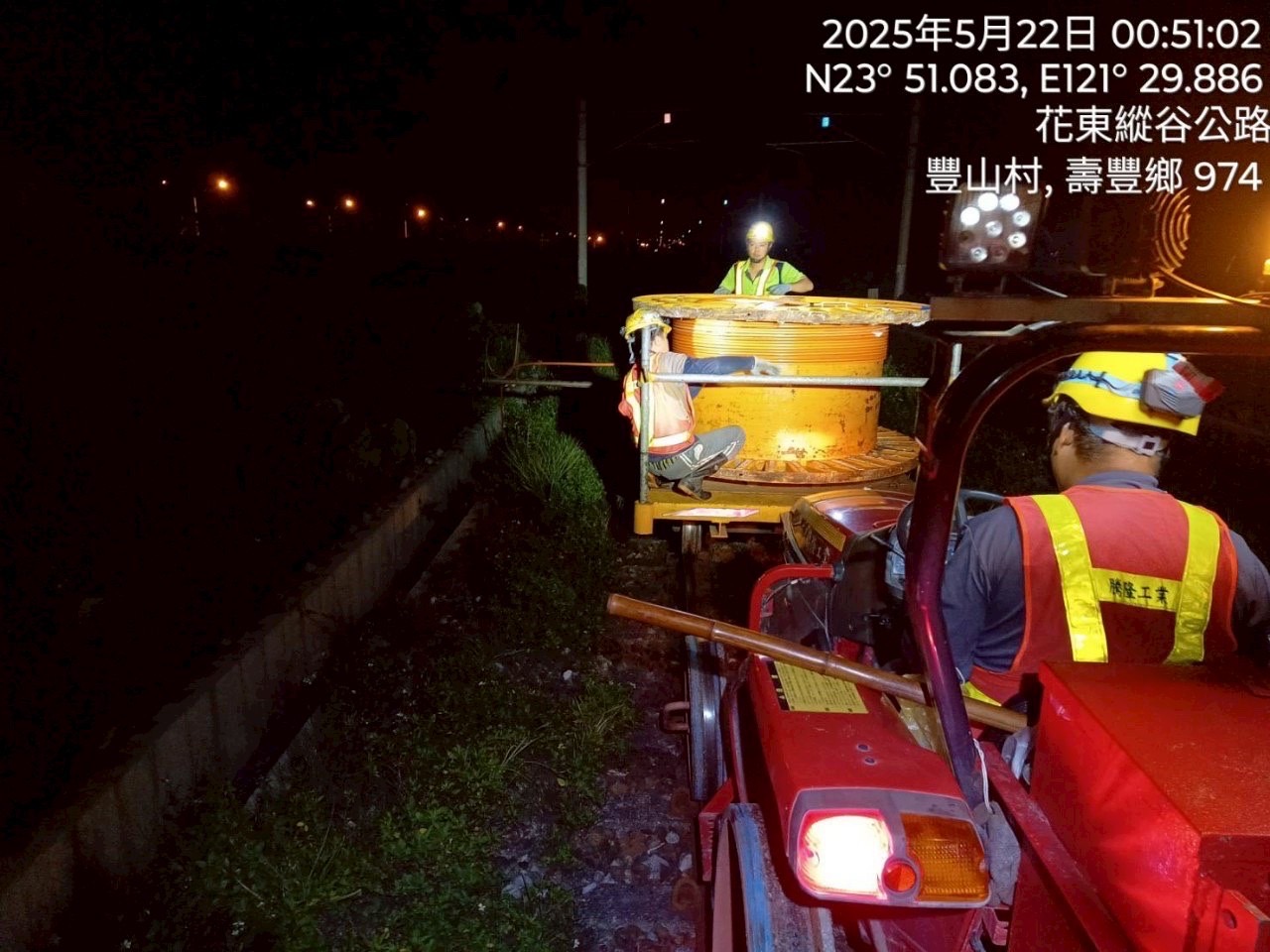

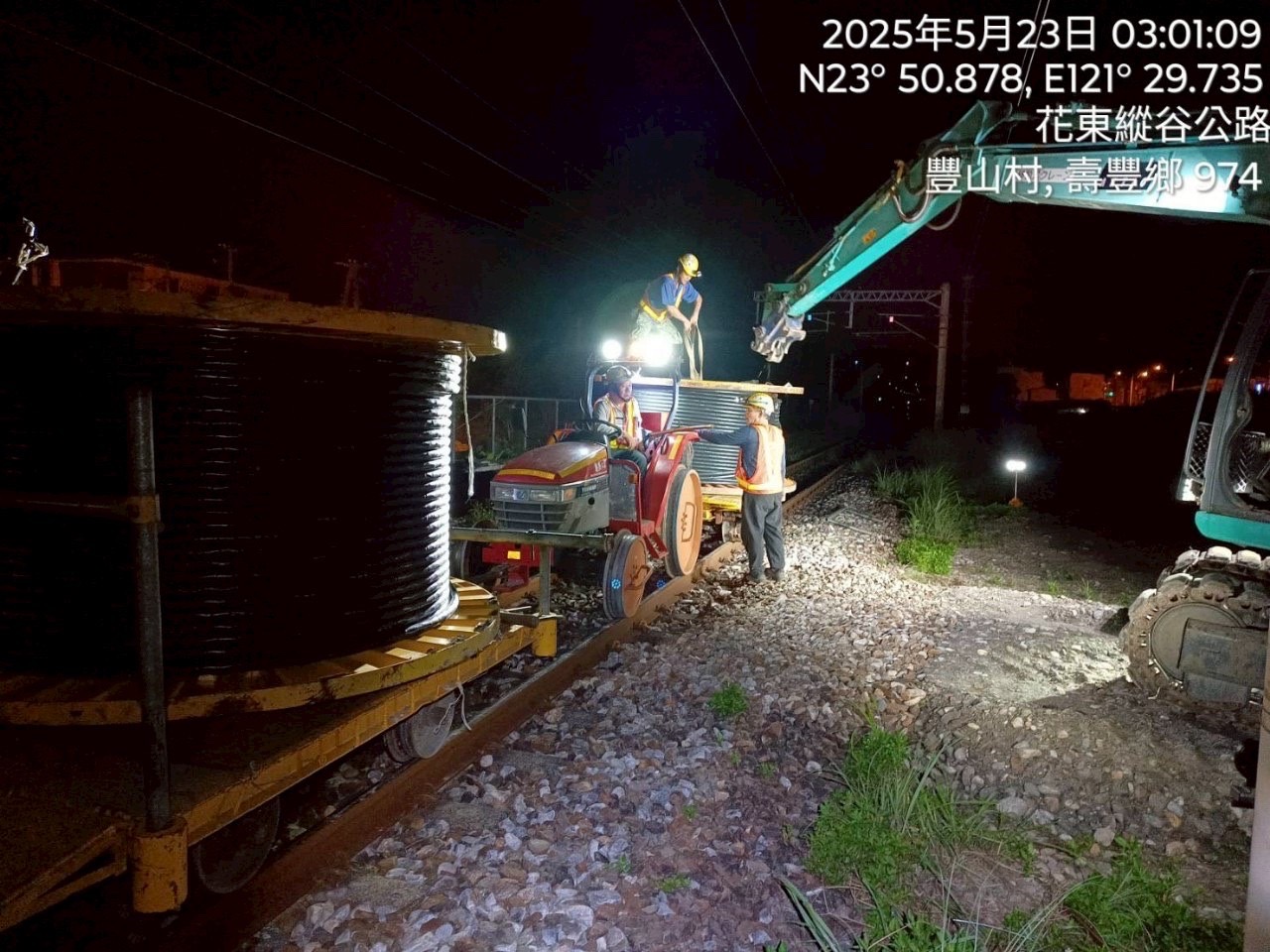

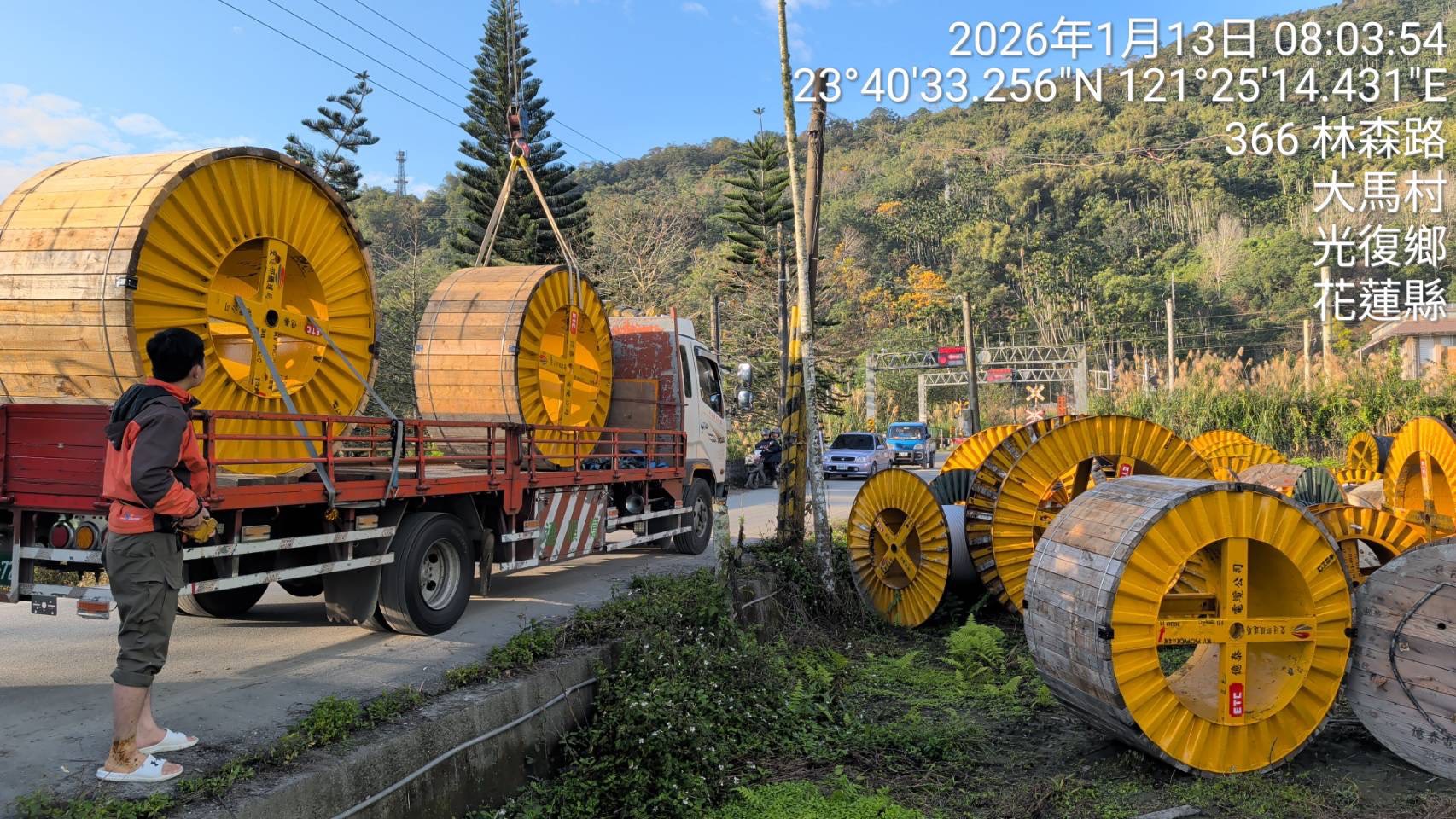

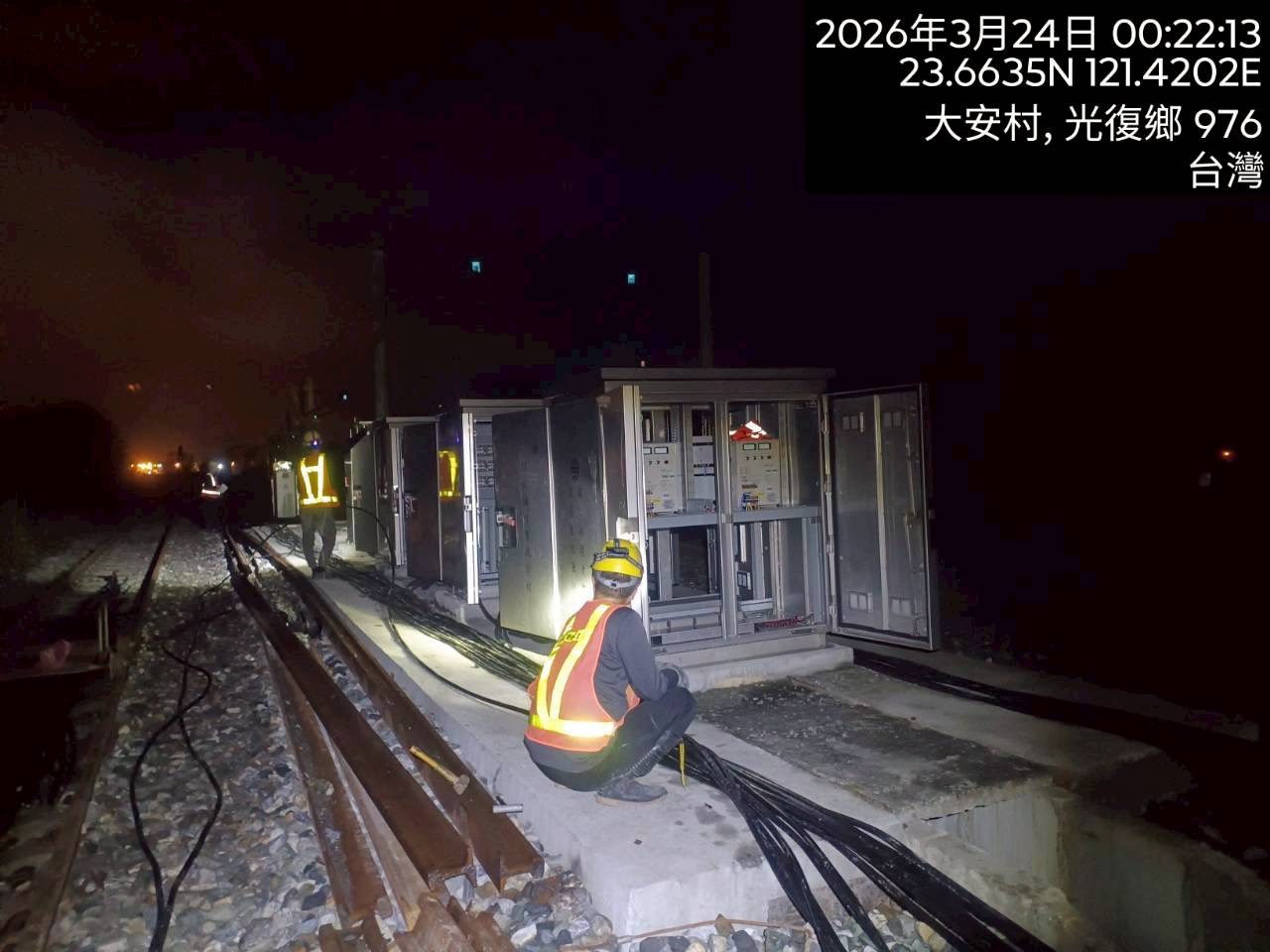

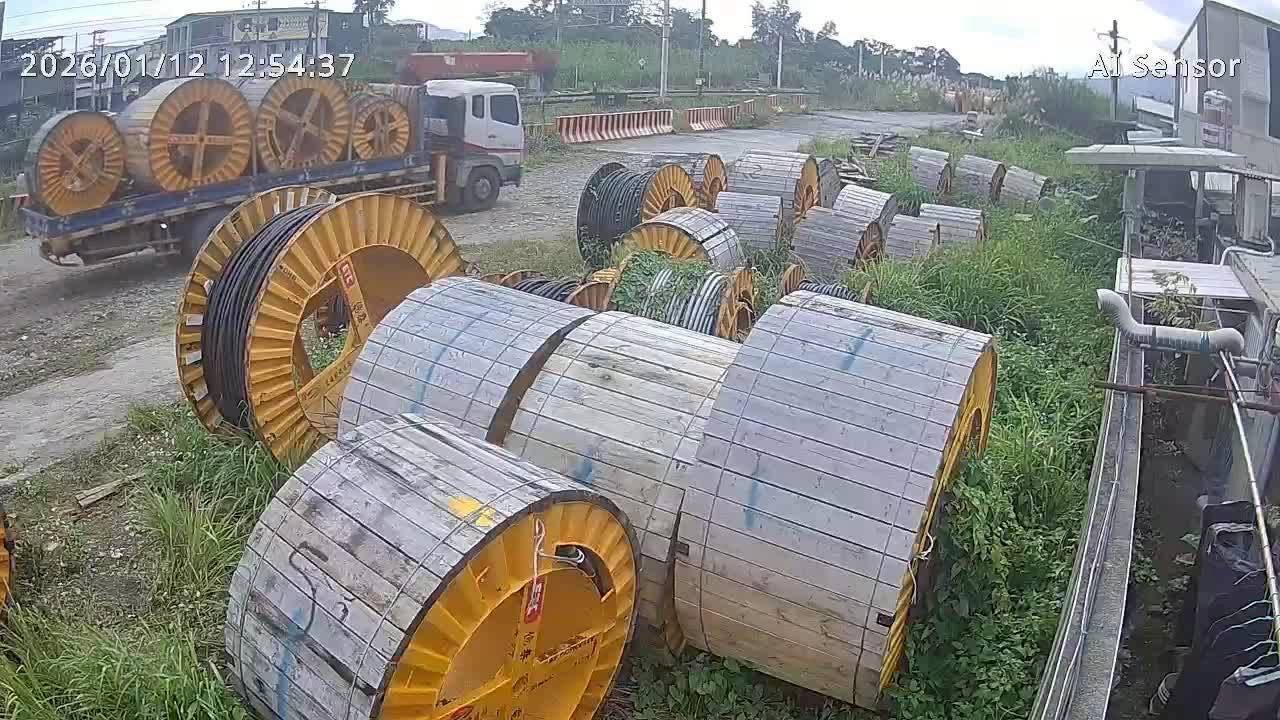

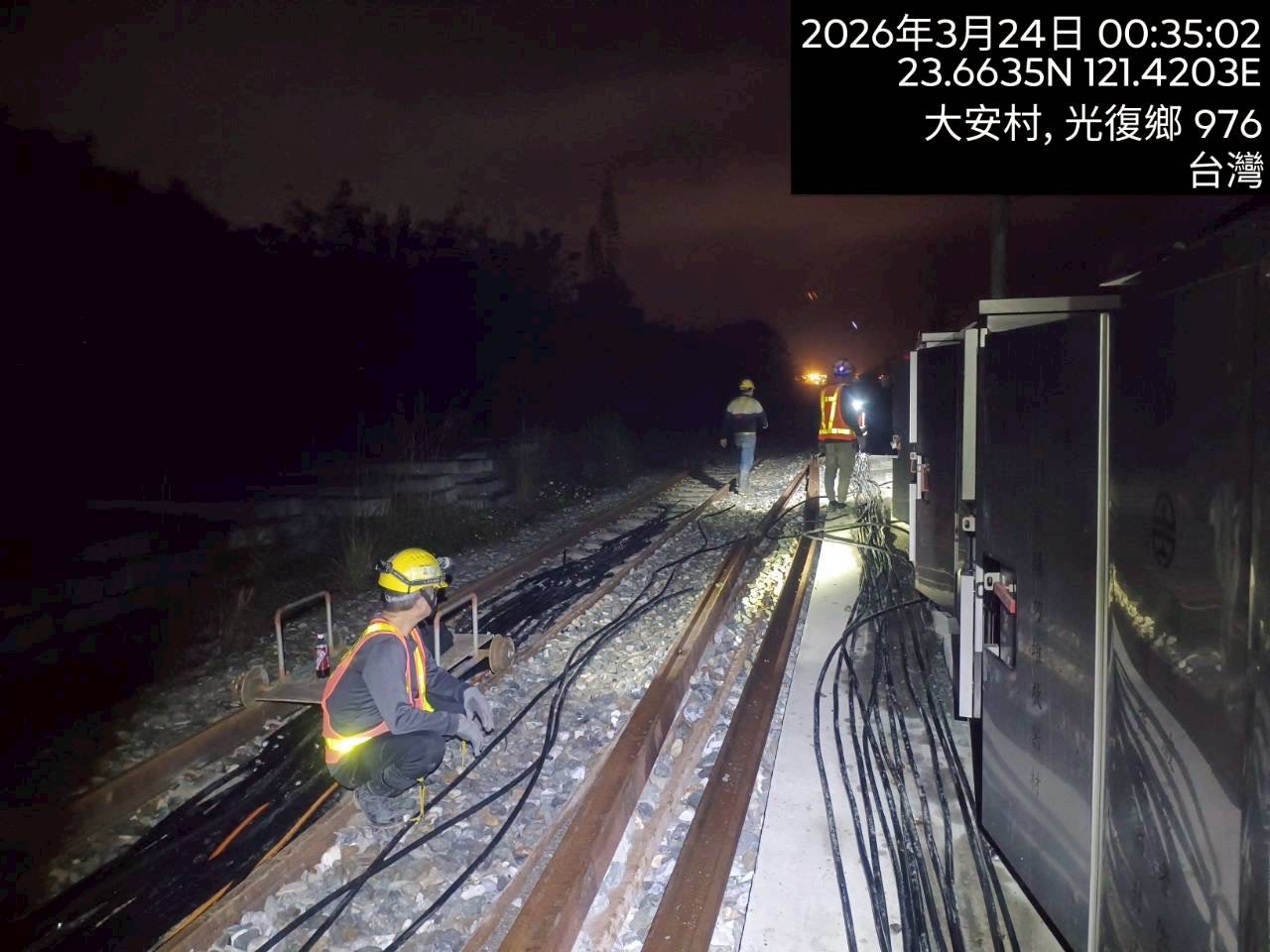

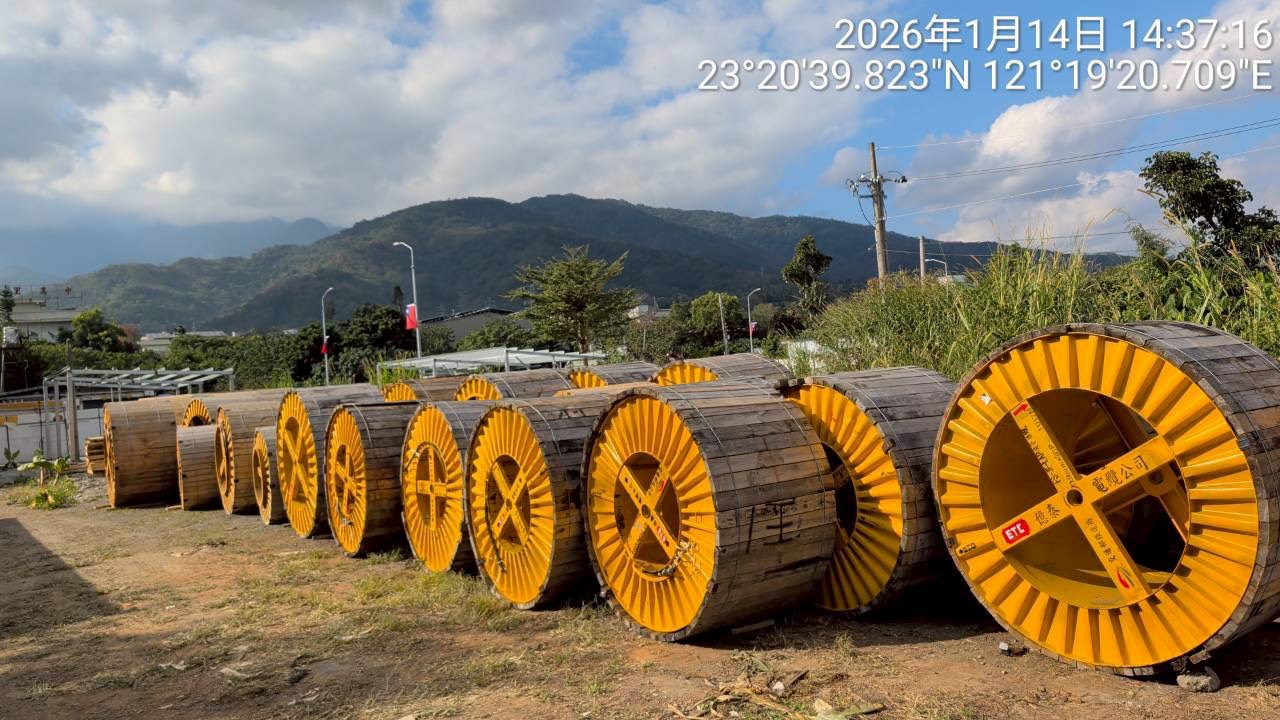

  1.新設通訊主電纜、不銹鋼地線及光纖纜線
  2.臺鐵自動電話、有線調度電話、EI多波道機組等遷移、新設及切換

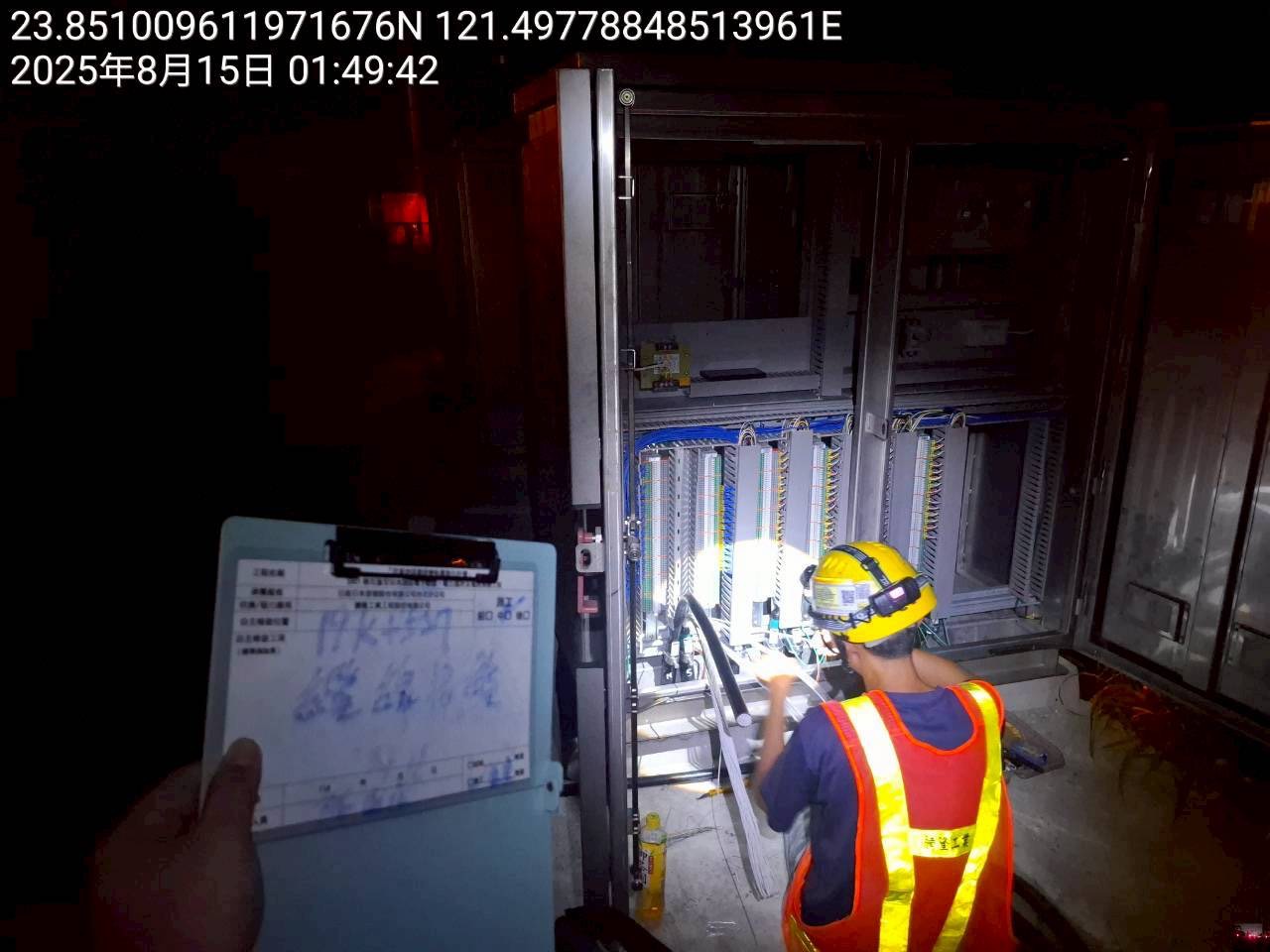

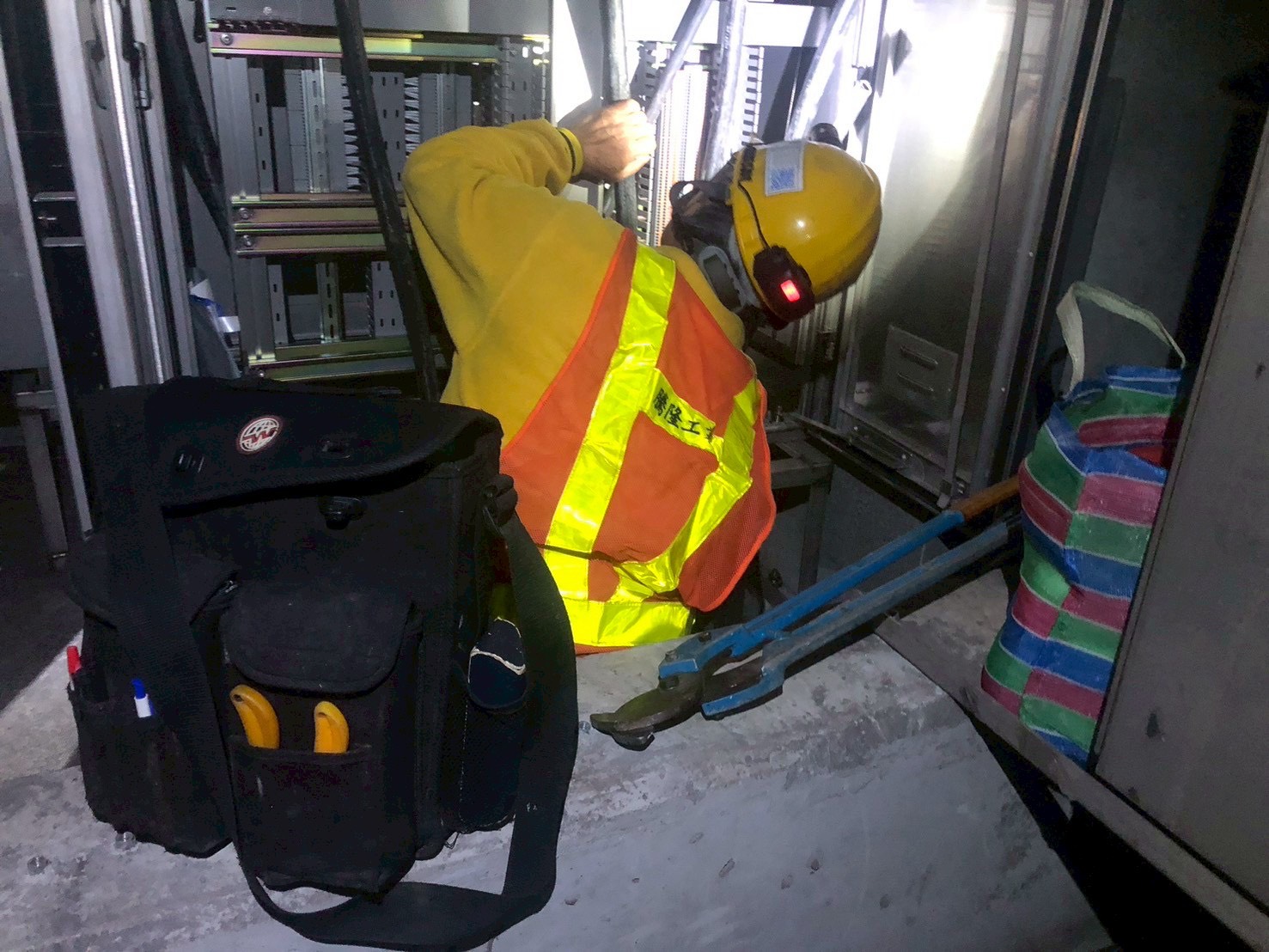

  3.鹿野、富里機房IP/MPLS 設備安裝及系統設定
三.施工進度:

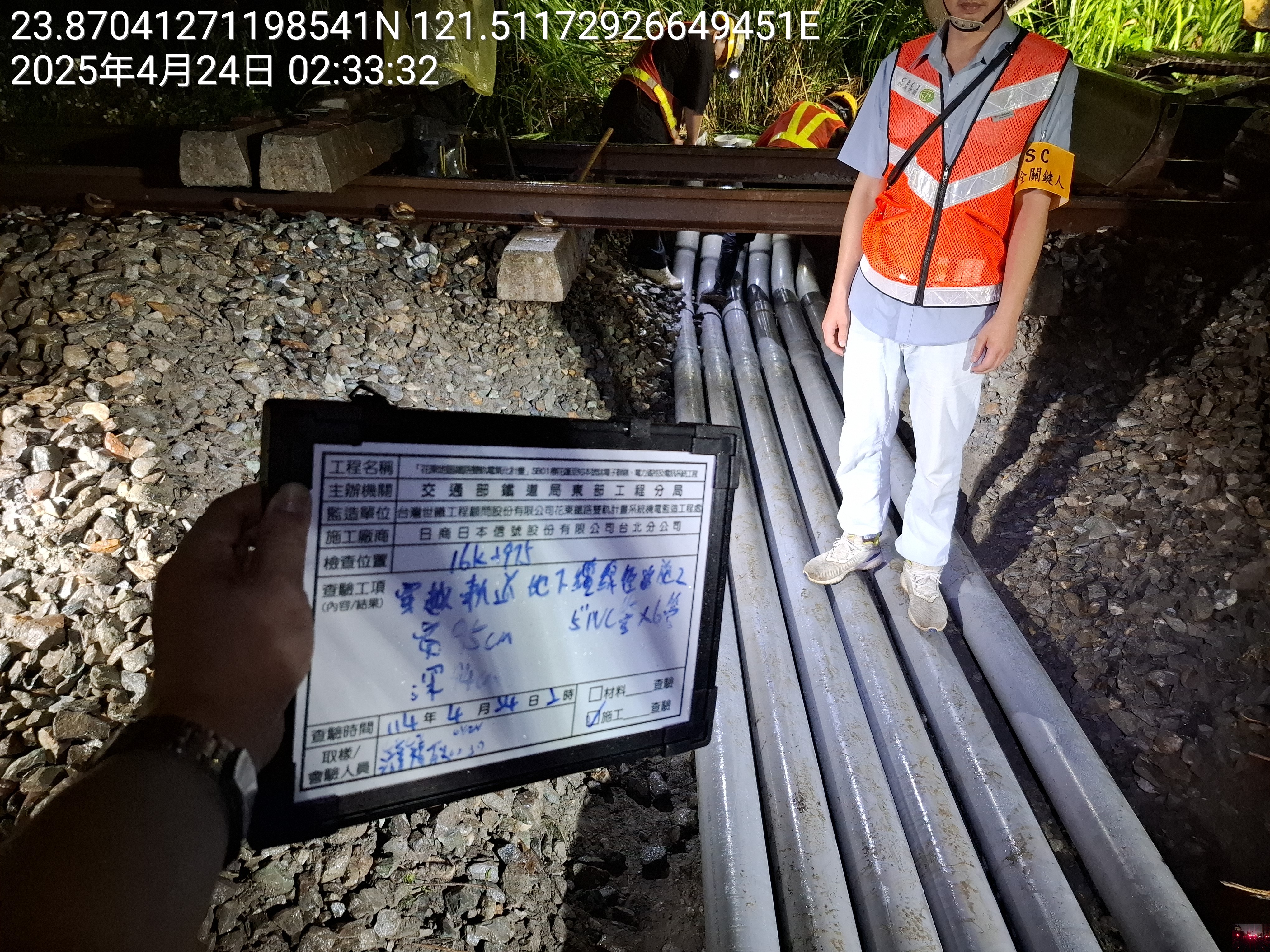

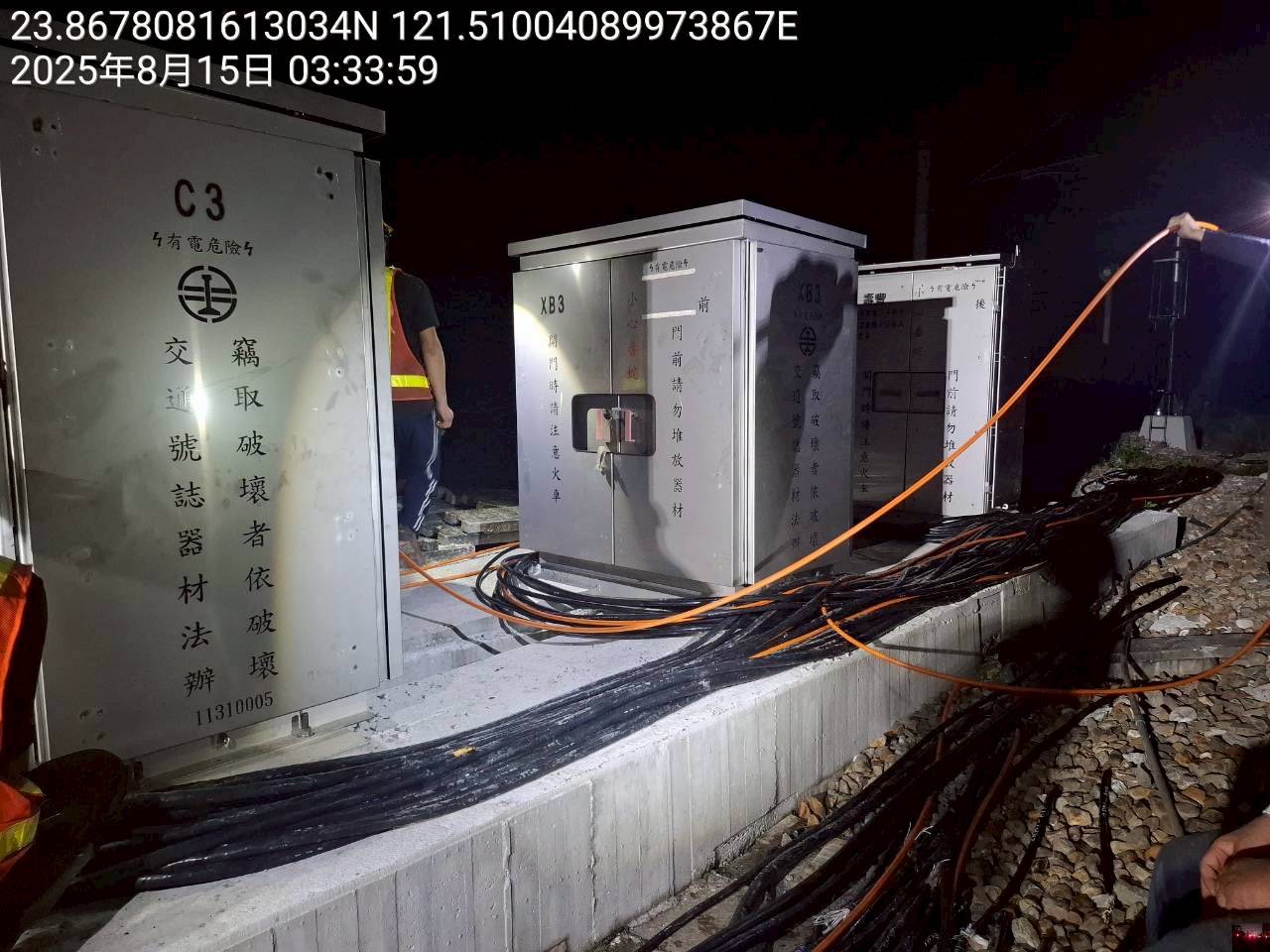

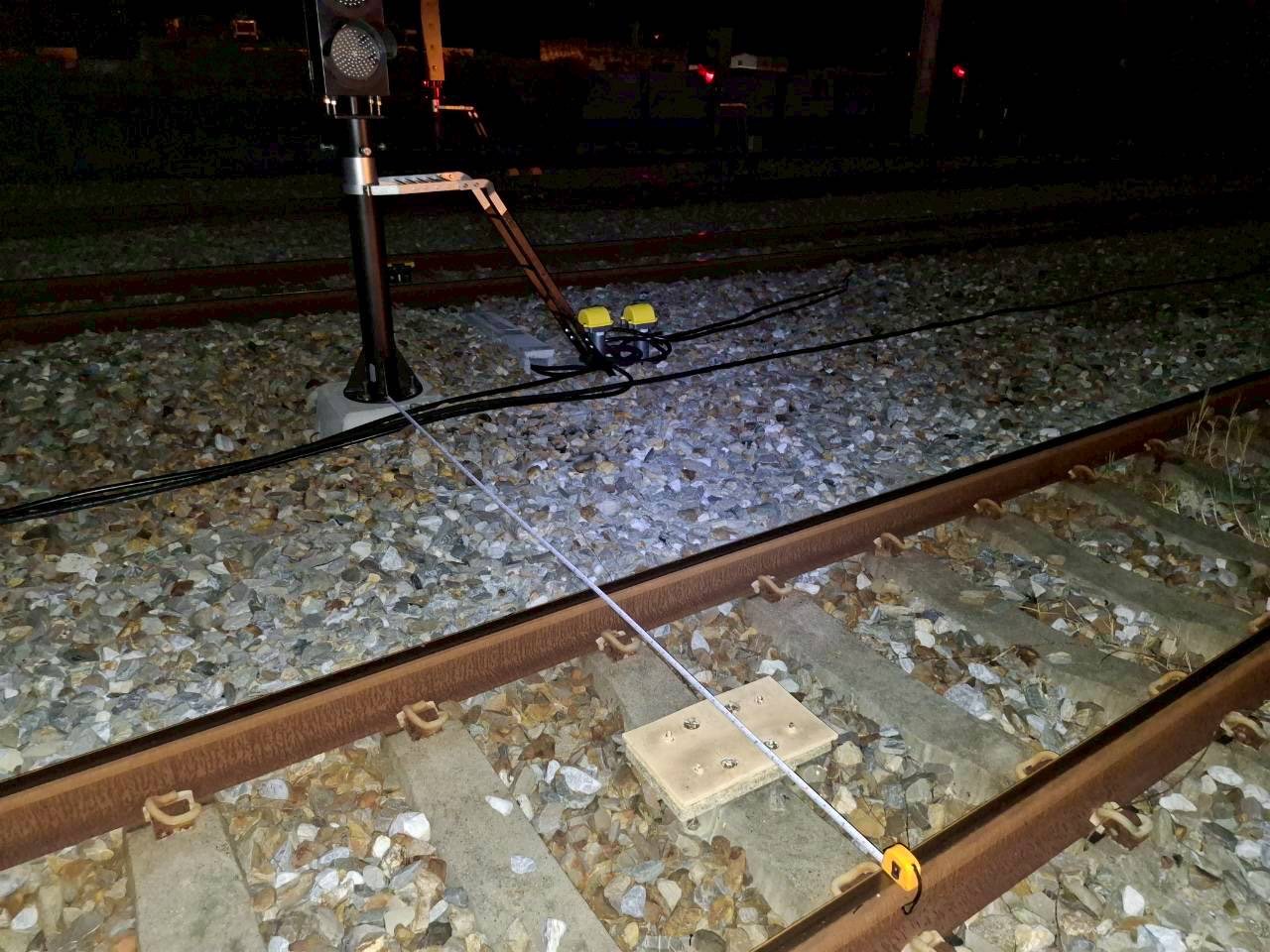

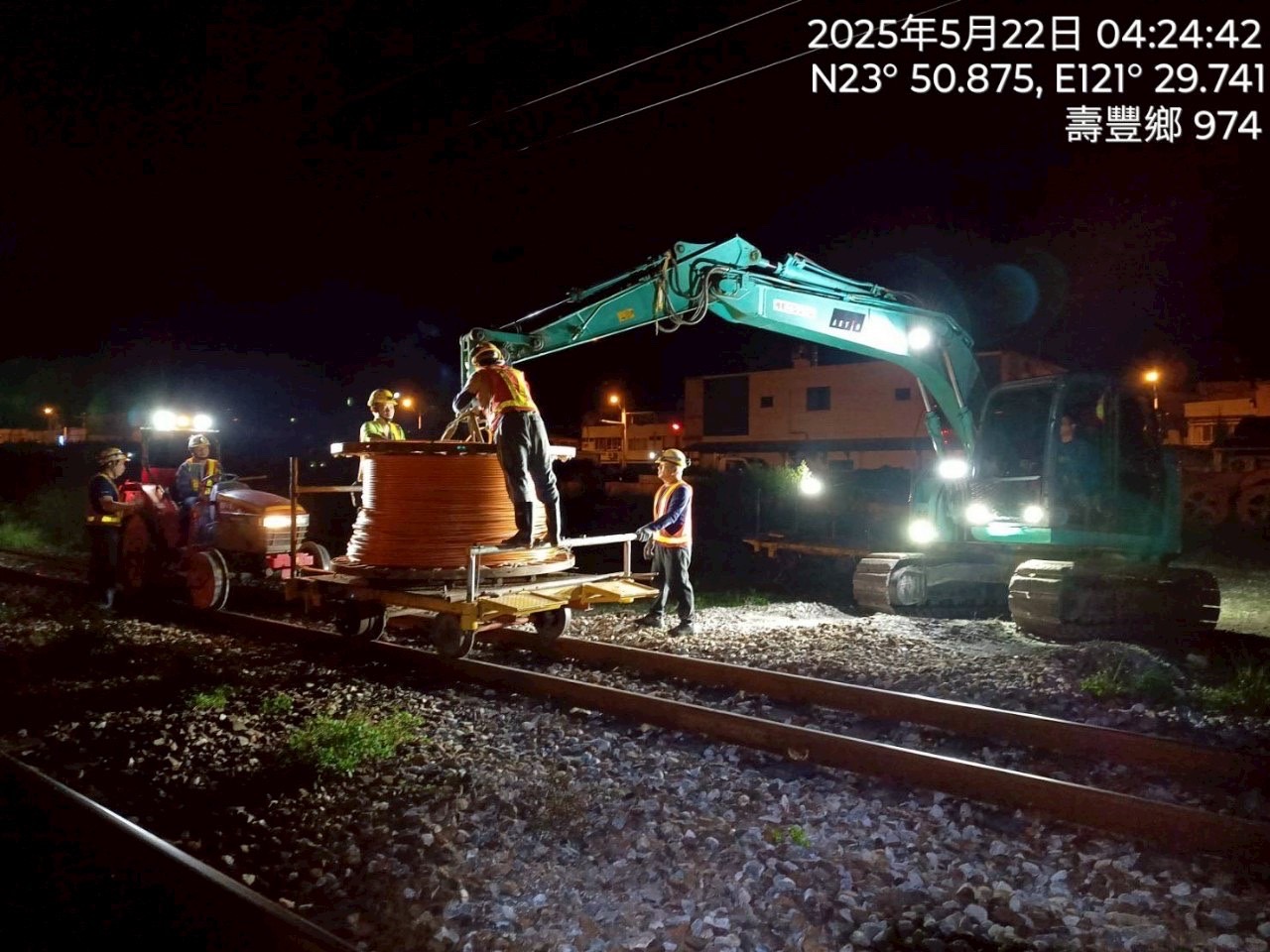

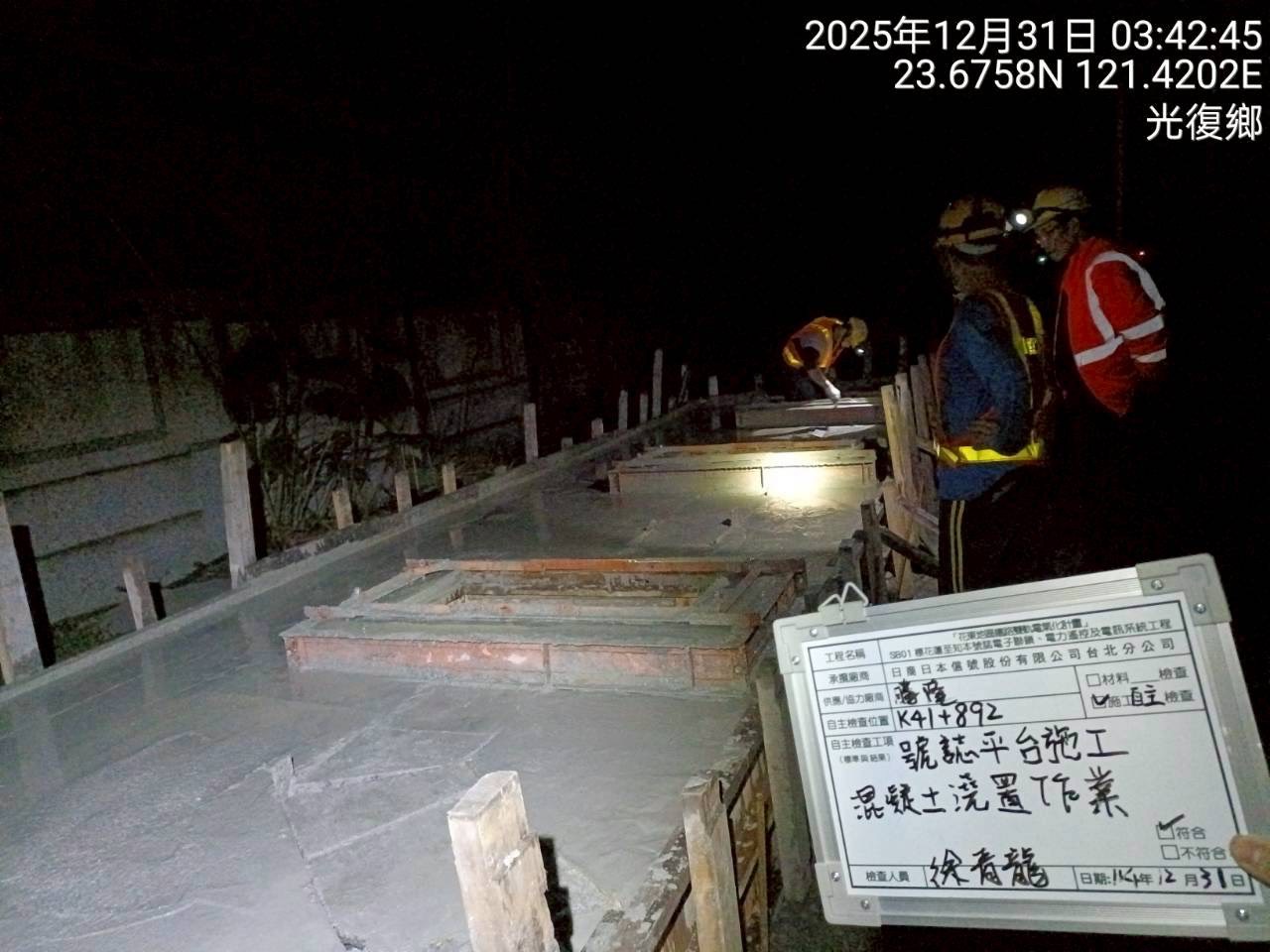

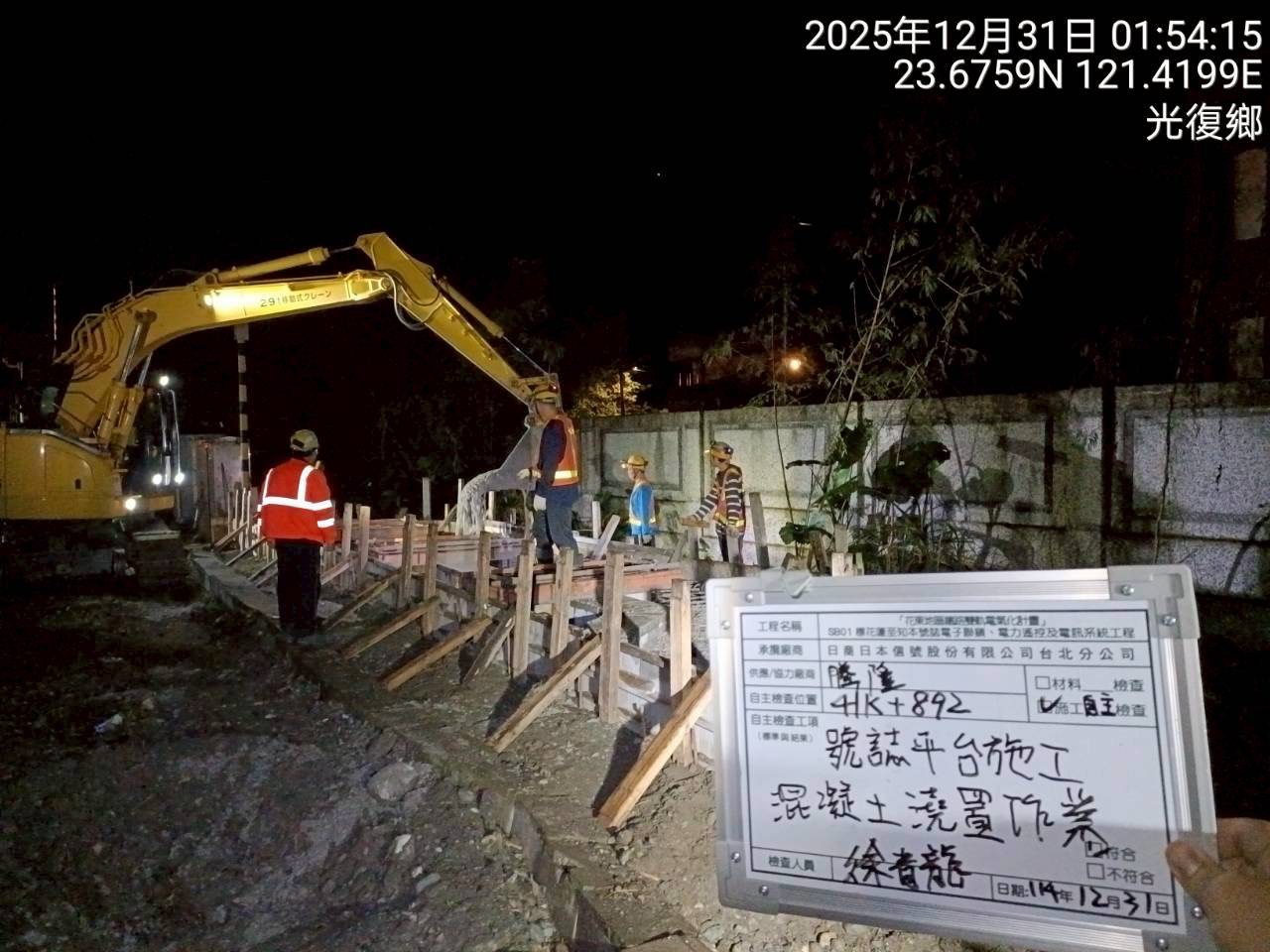

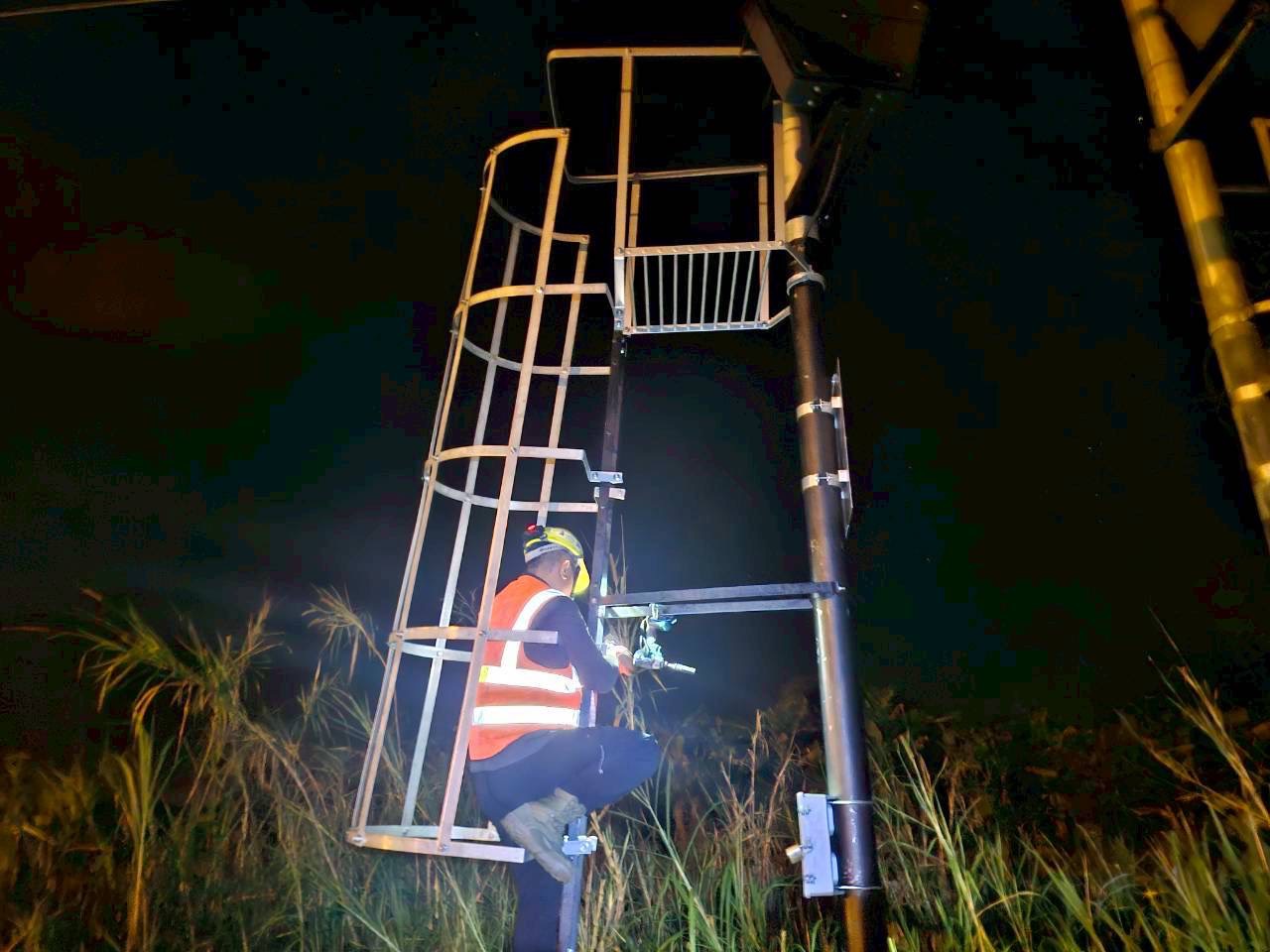

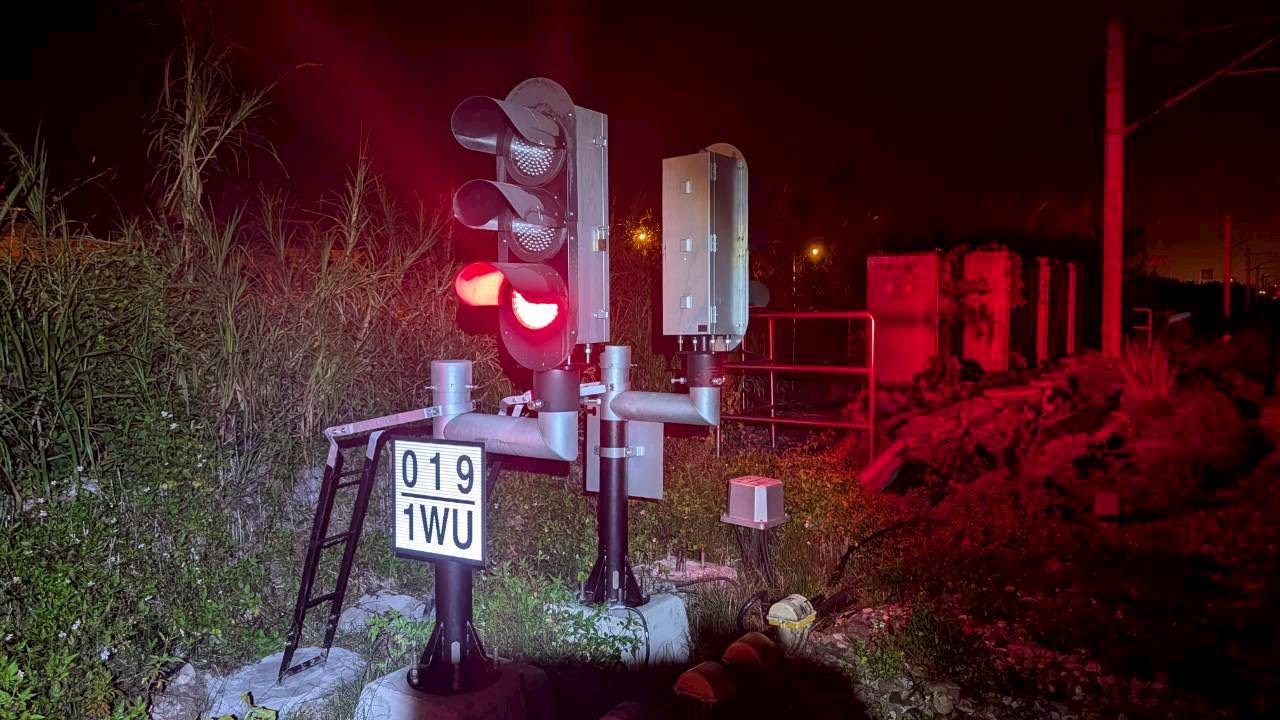

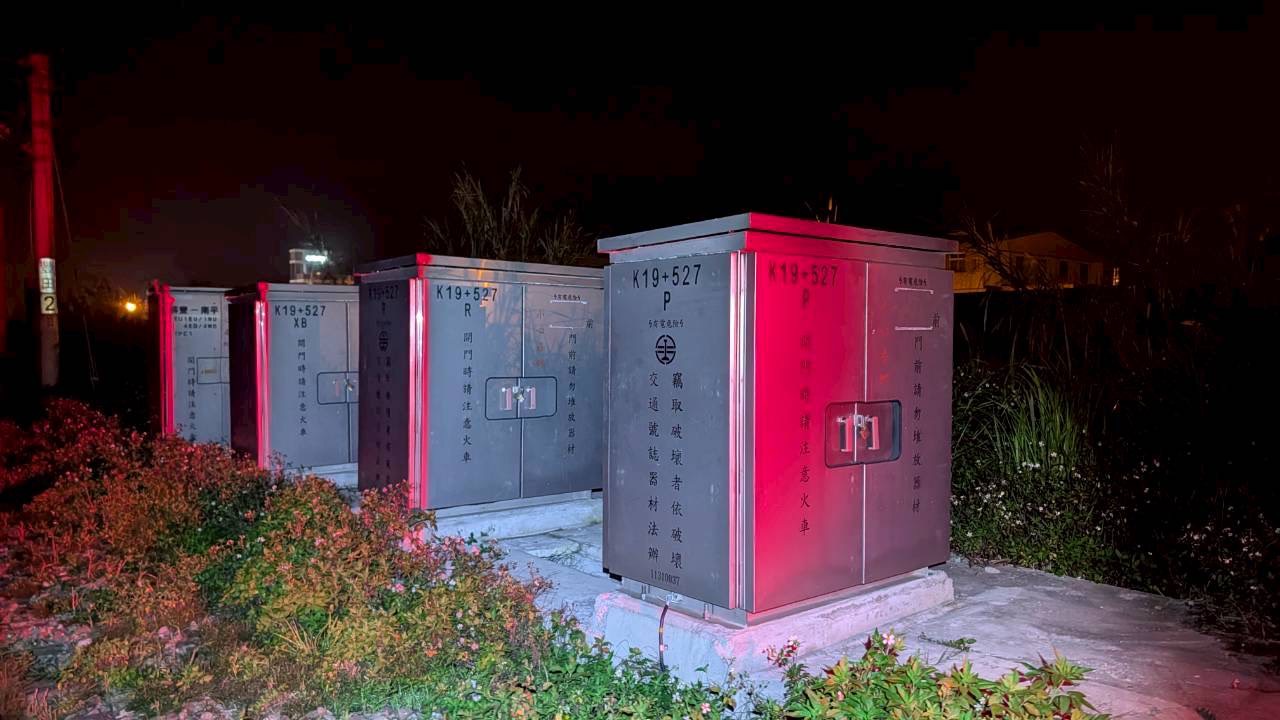

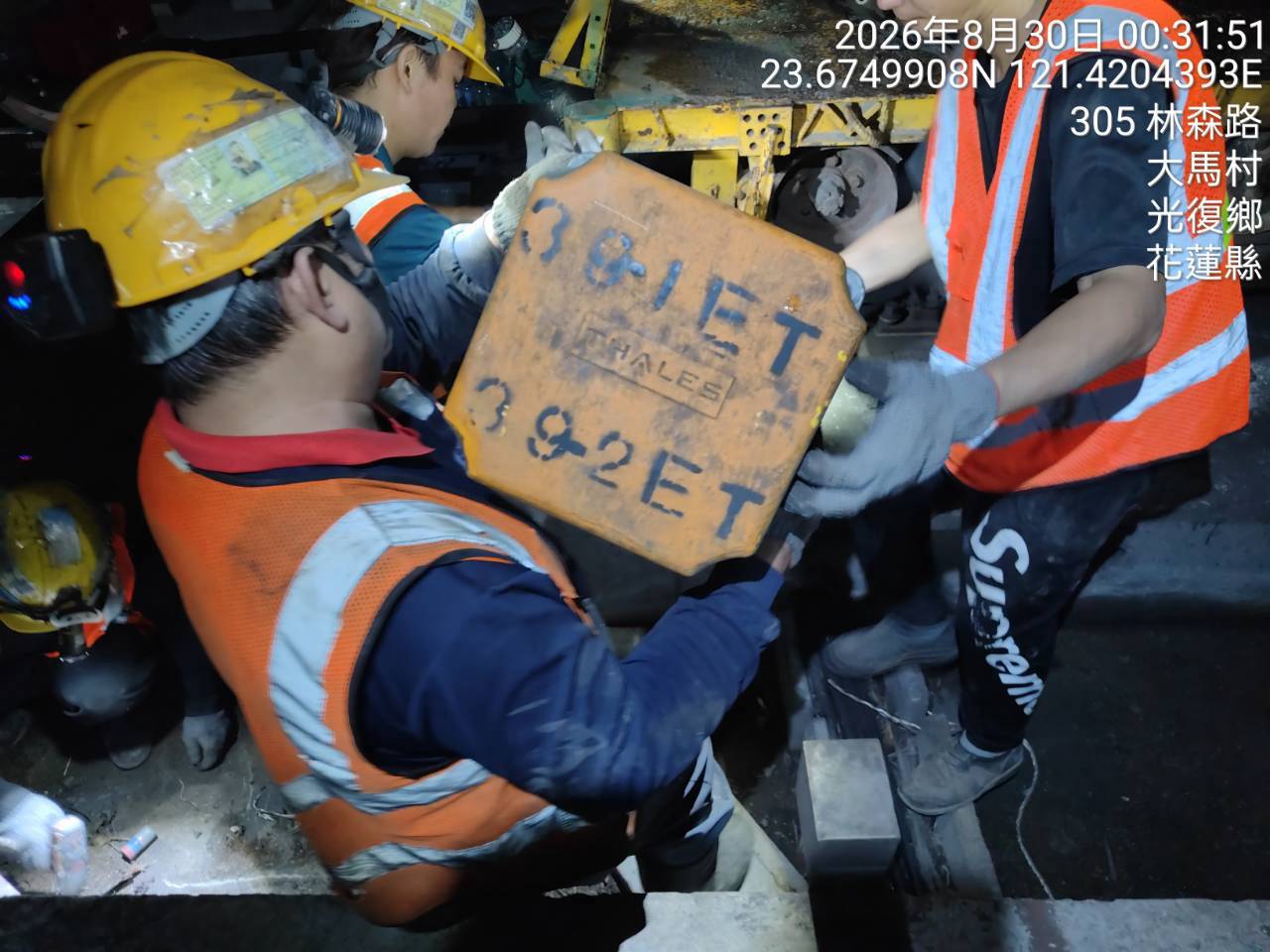

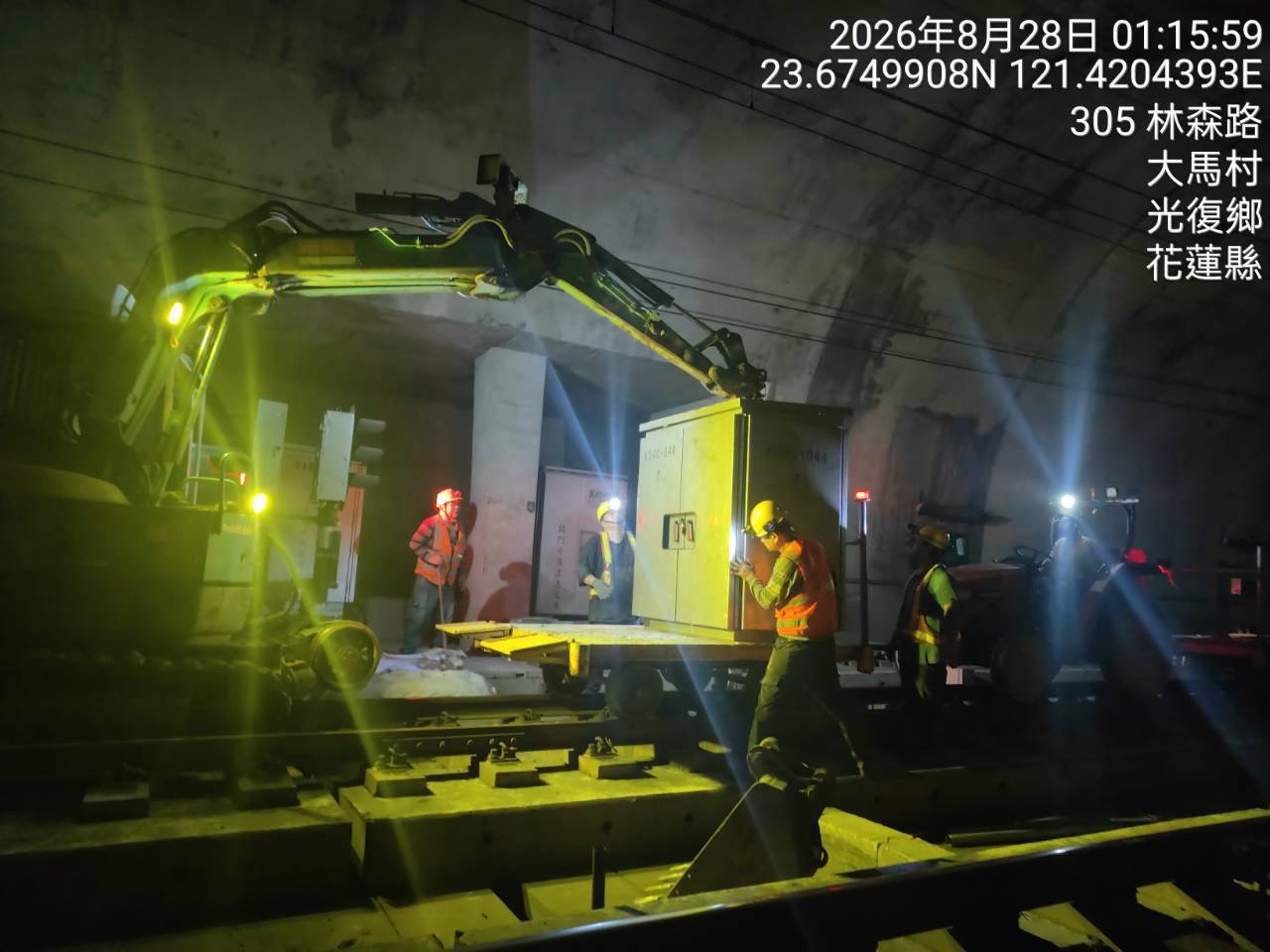

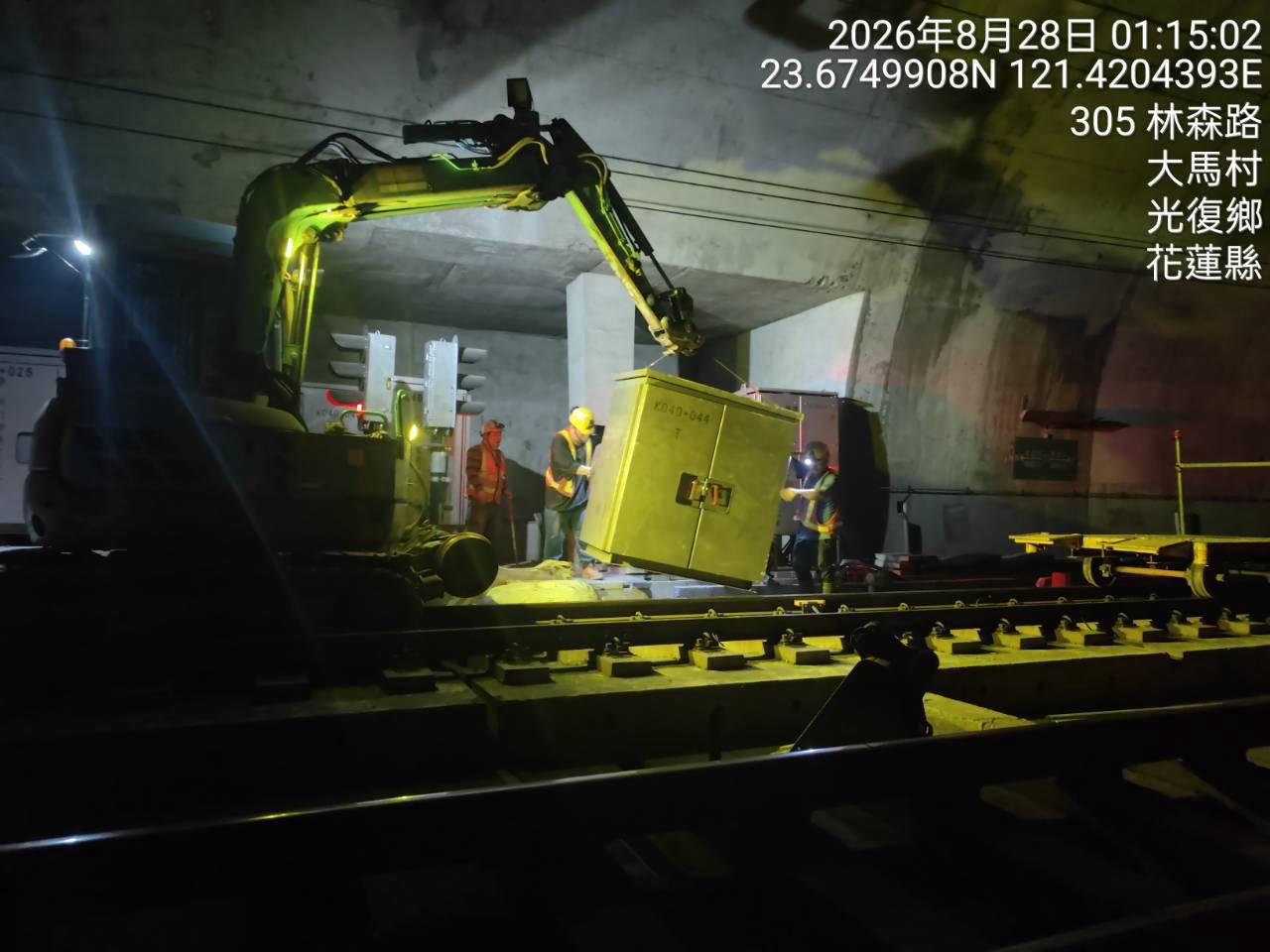

  全案目前進度為6.41%  本公司正執行電子聯鎖第一階段(四站三區間)號誌室外工事施工

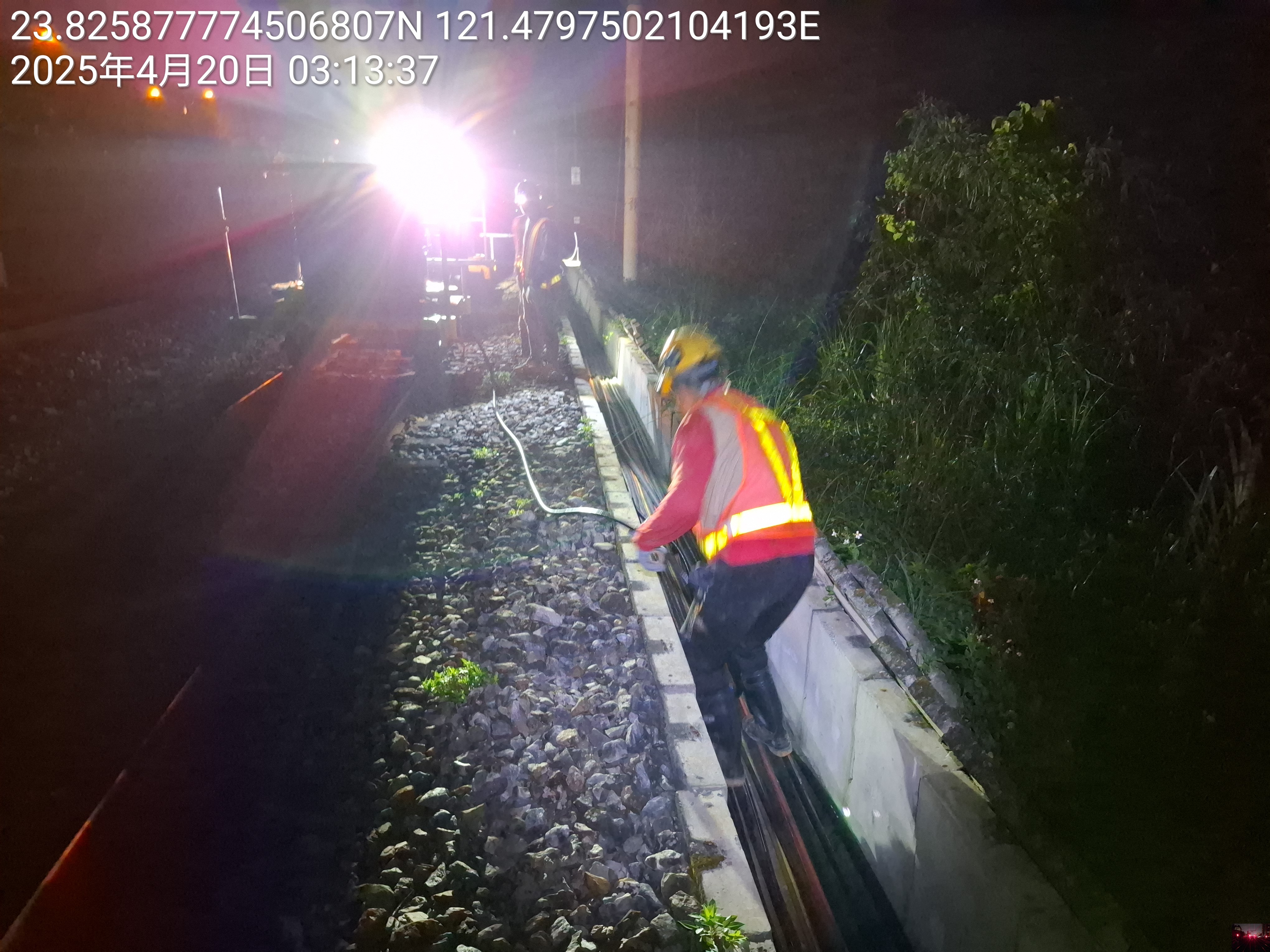

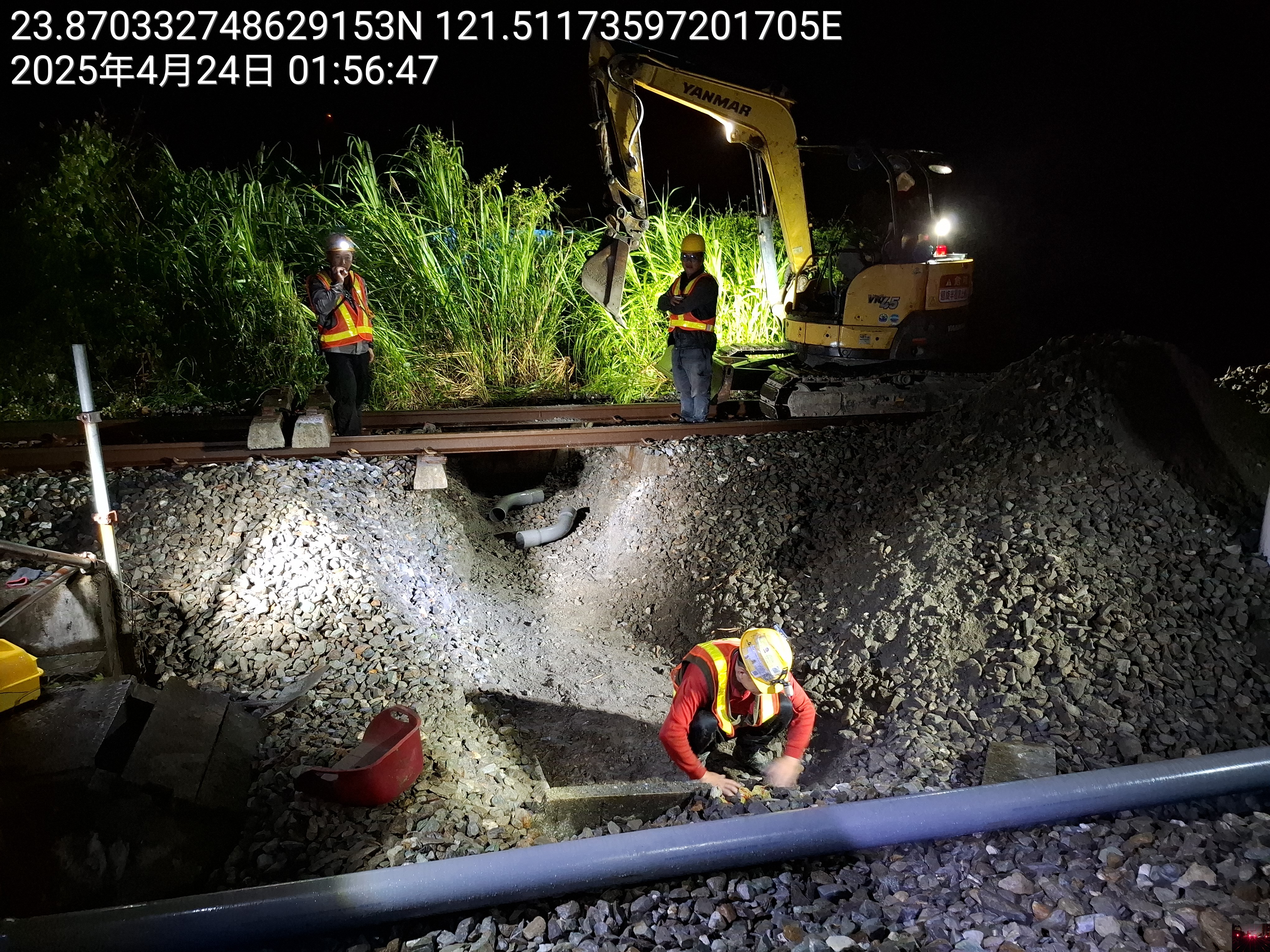

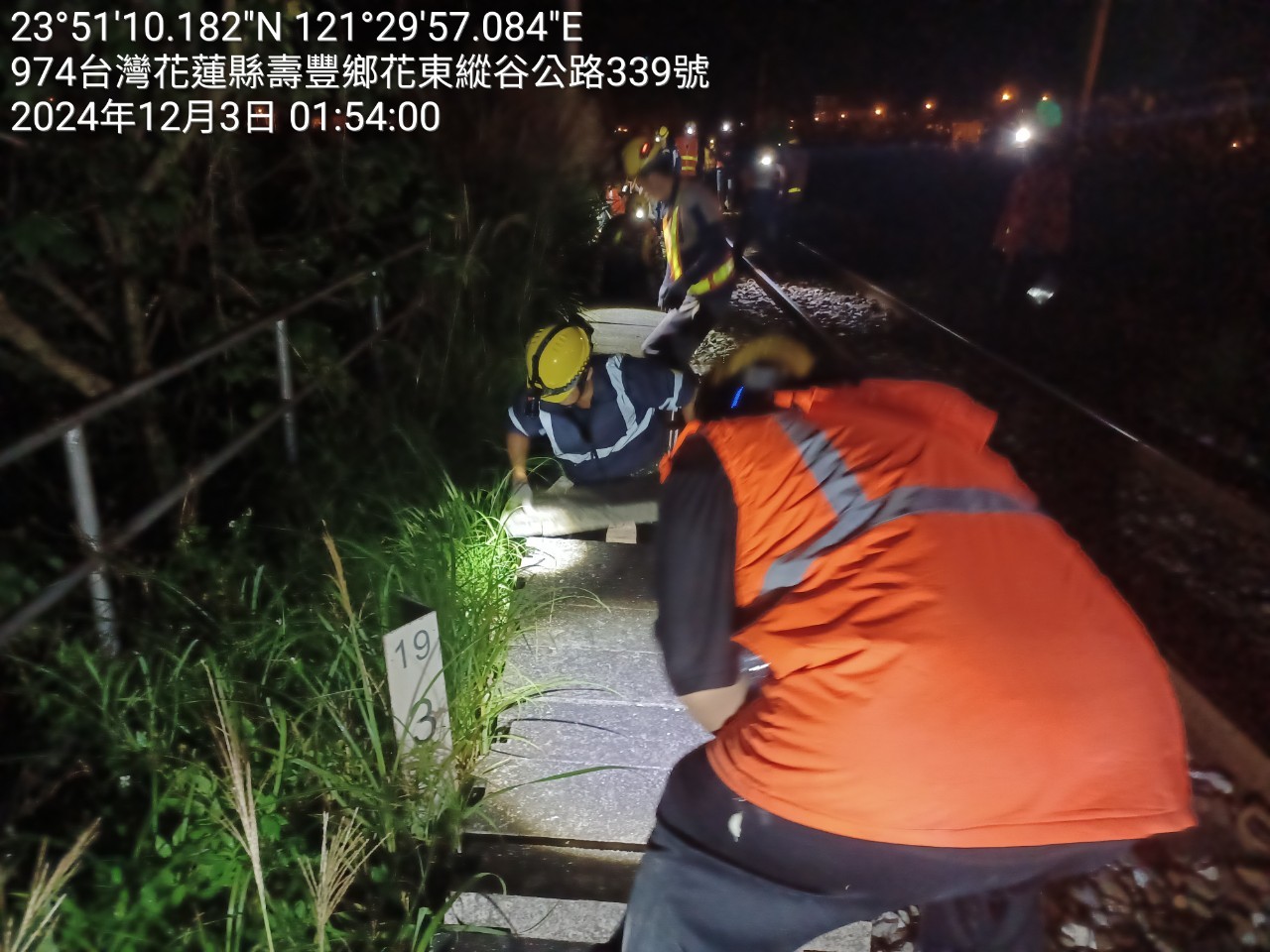

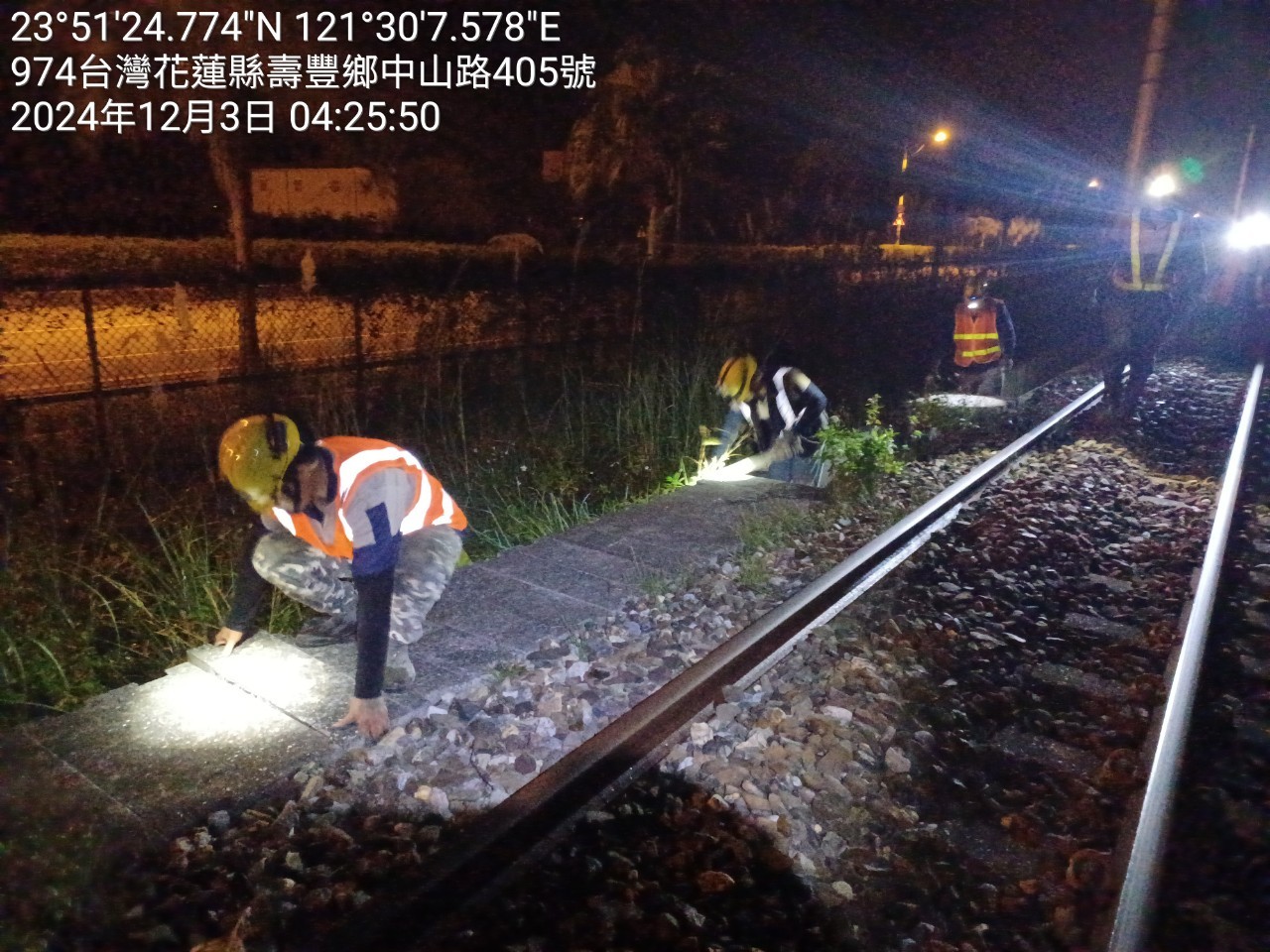

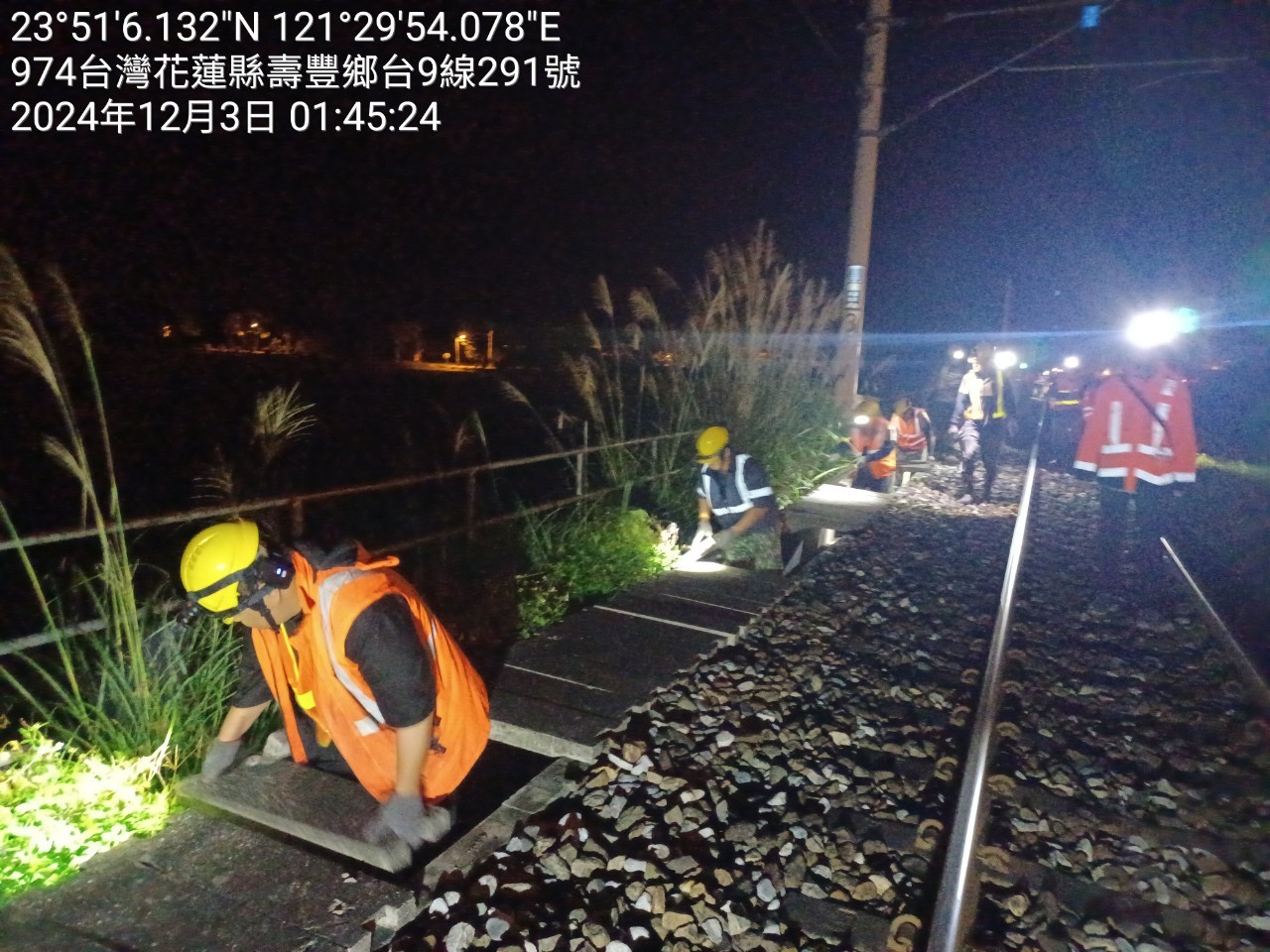

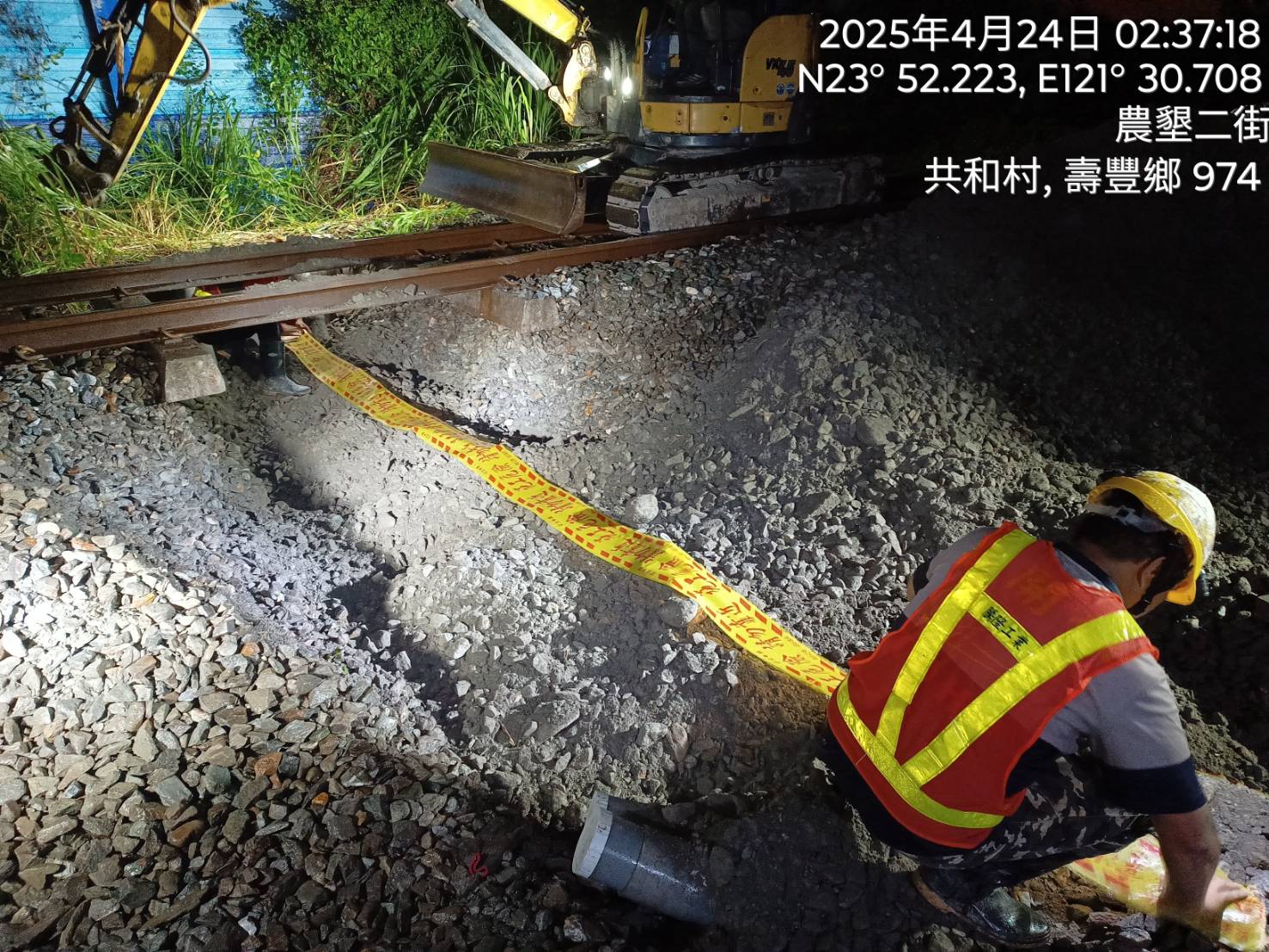

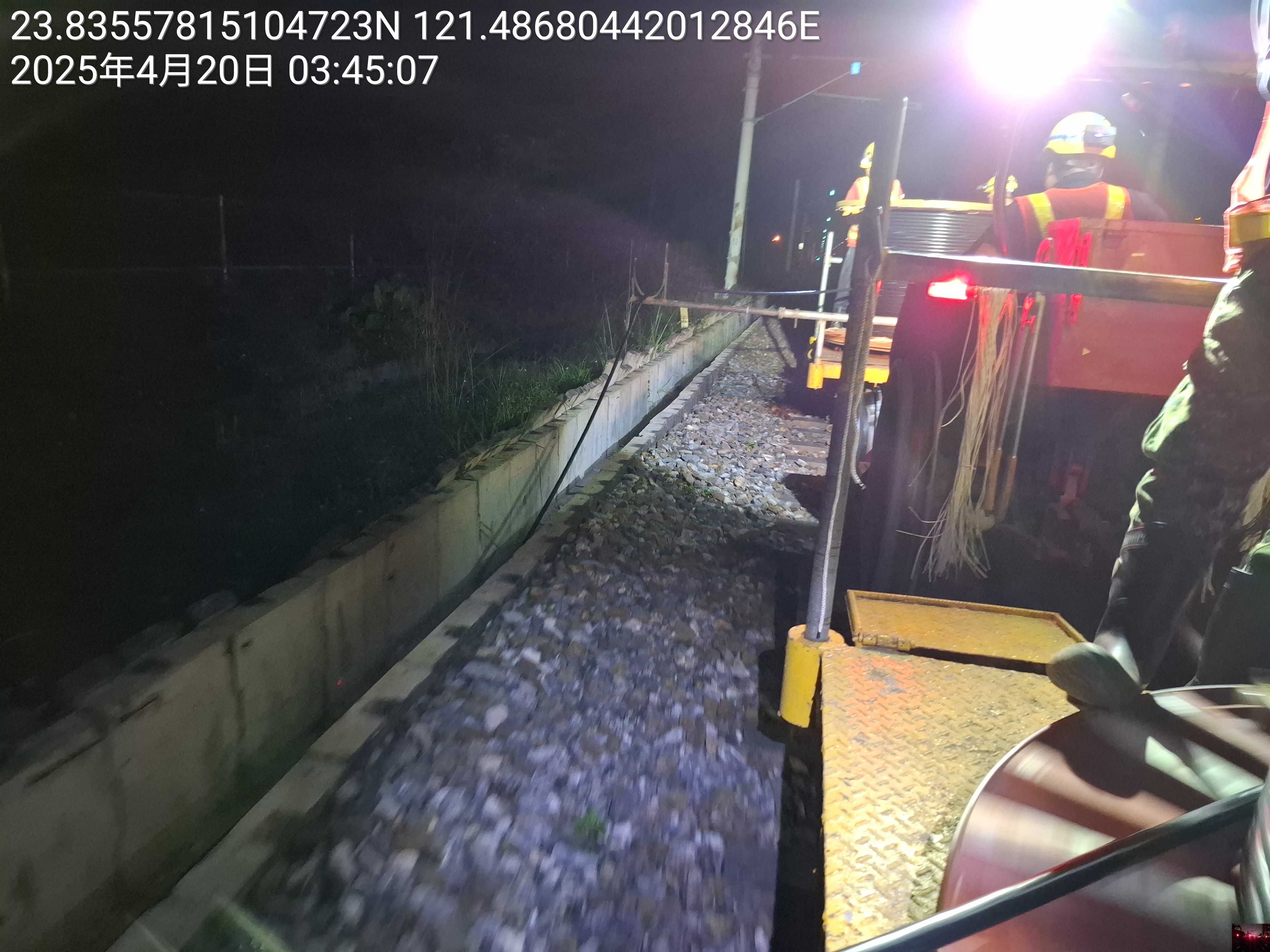

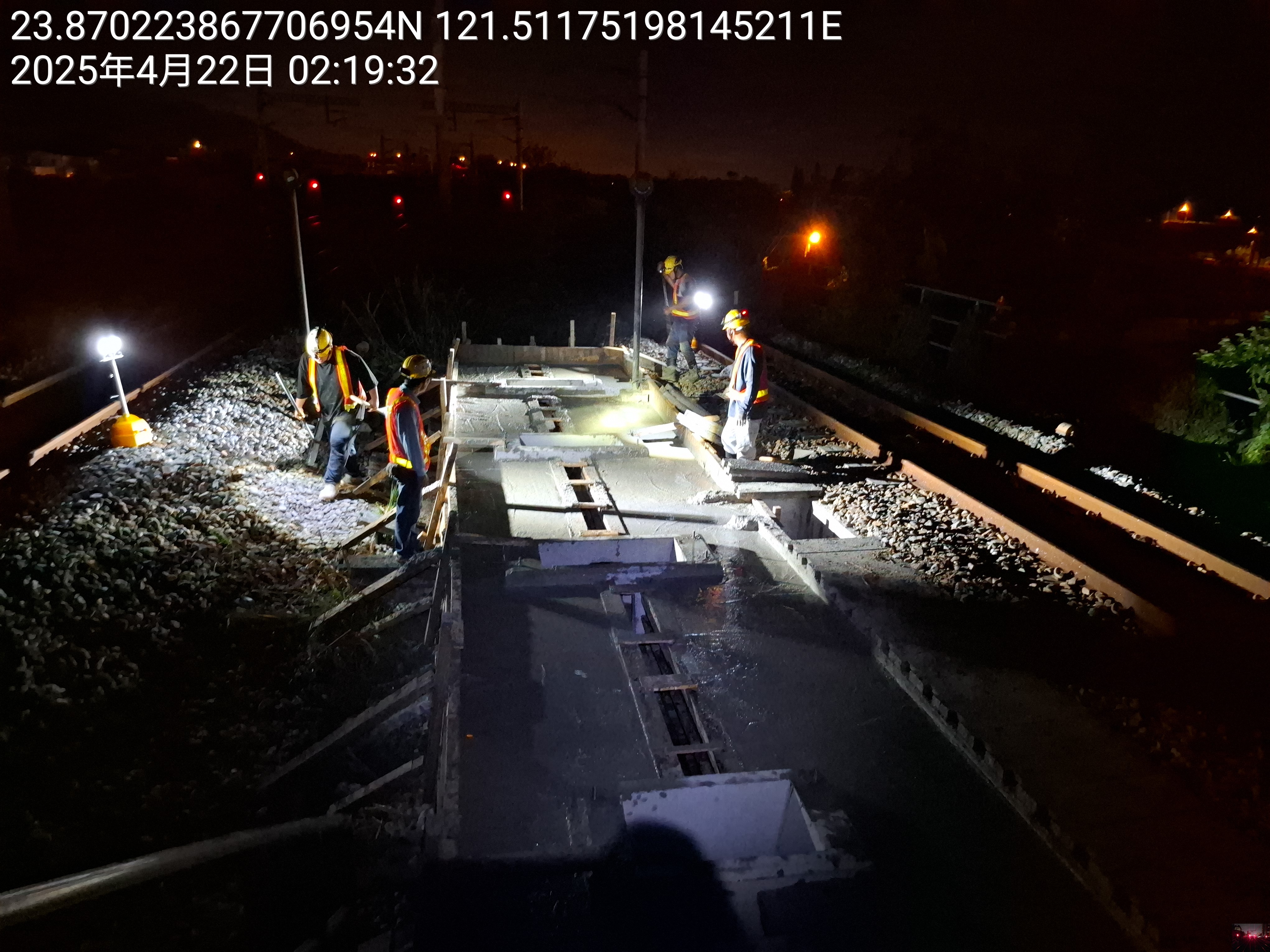

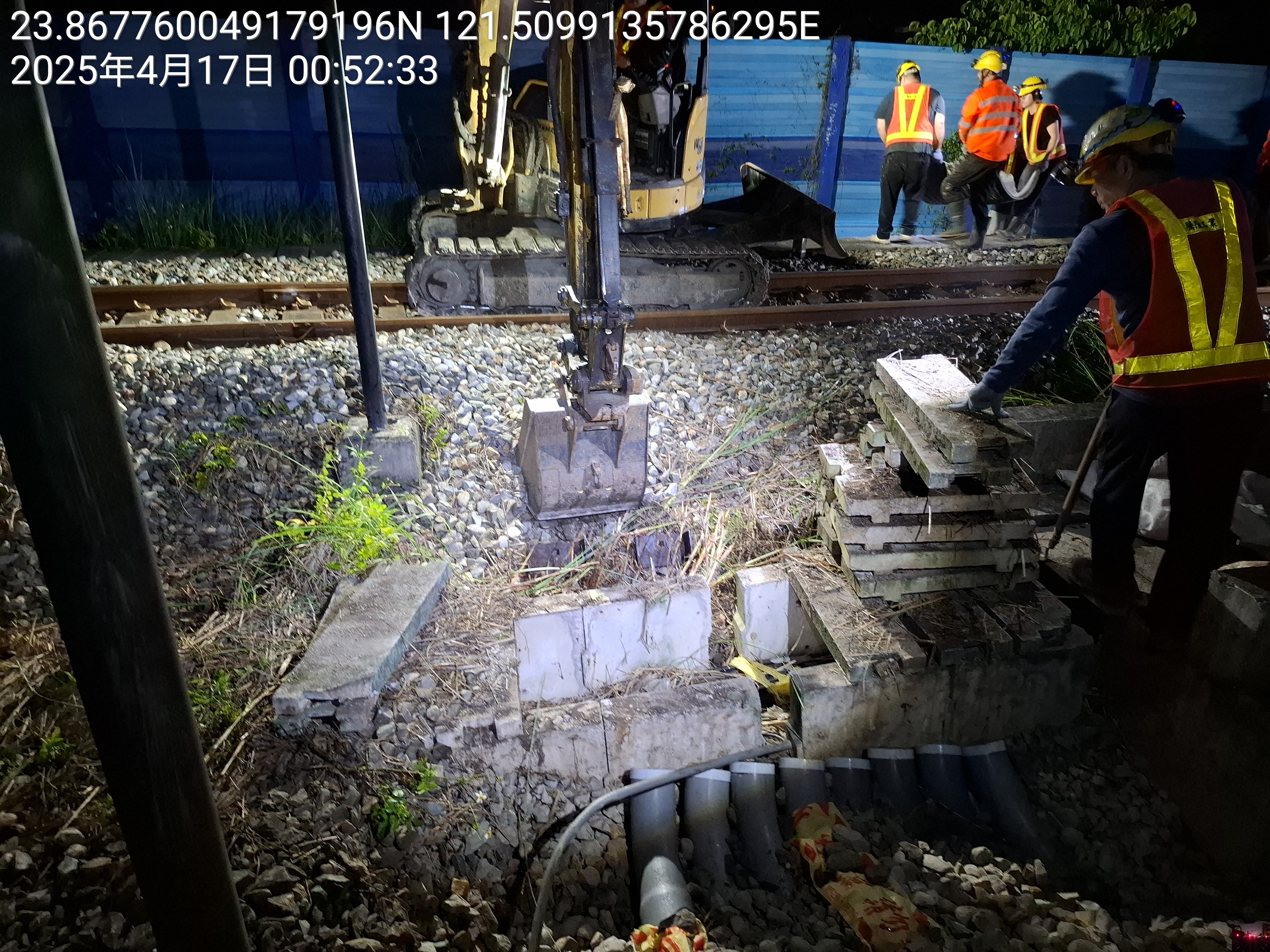

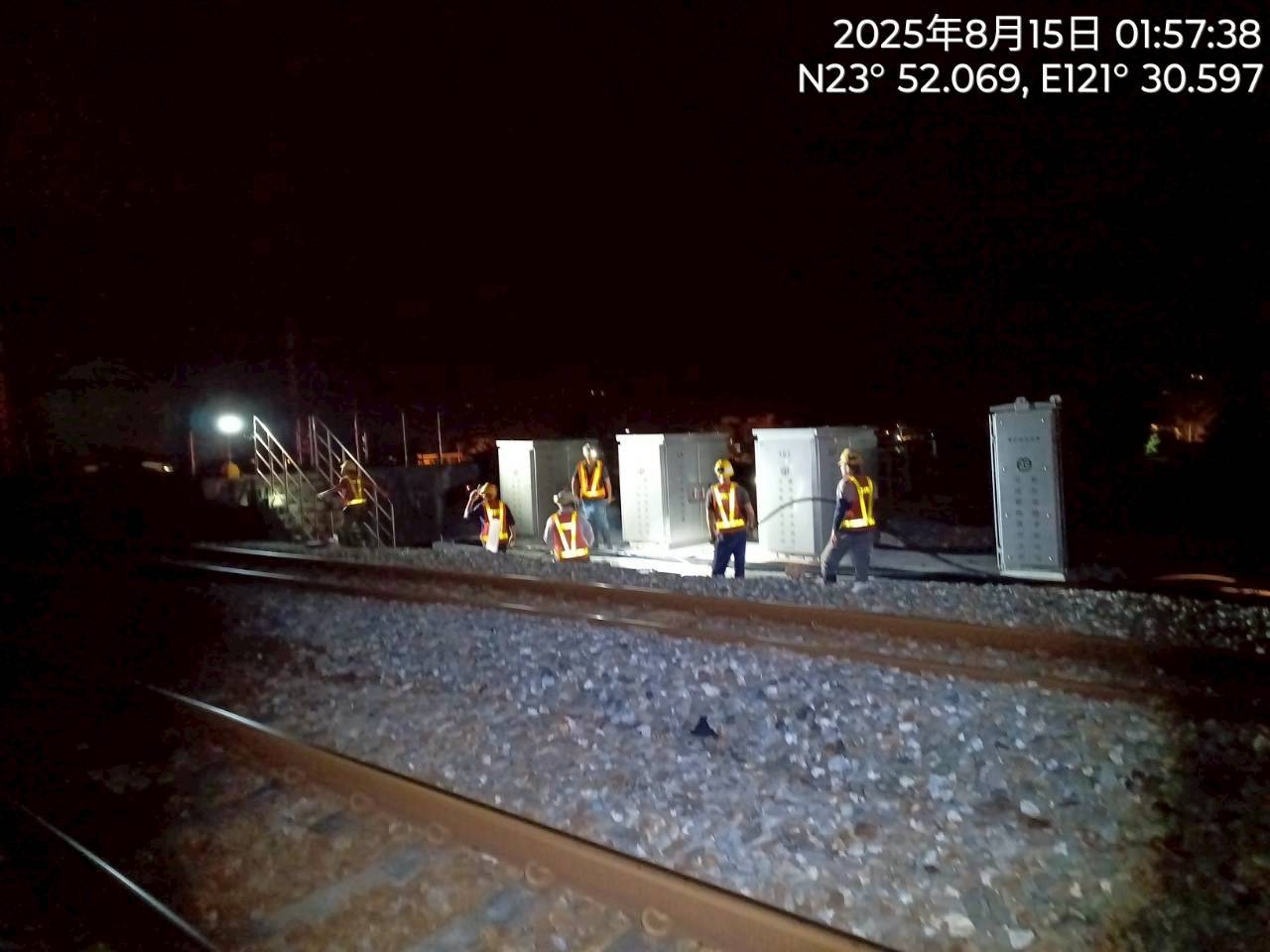

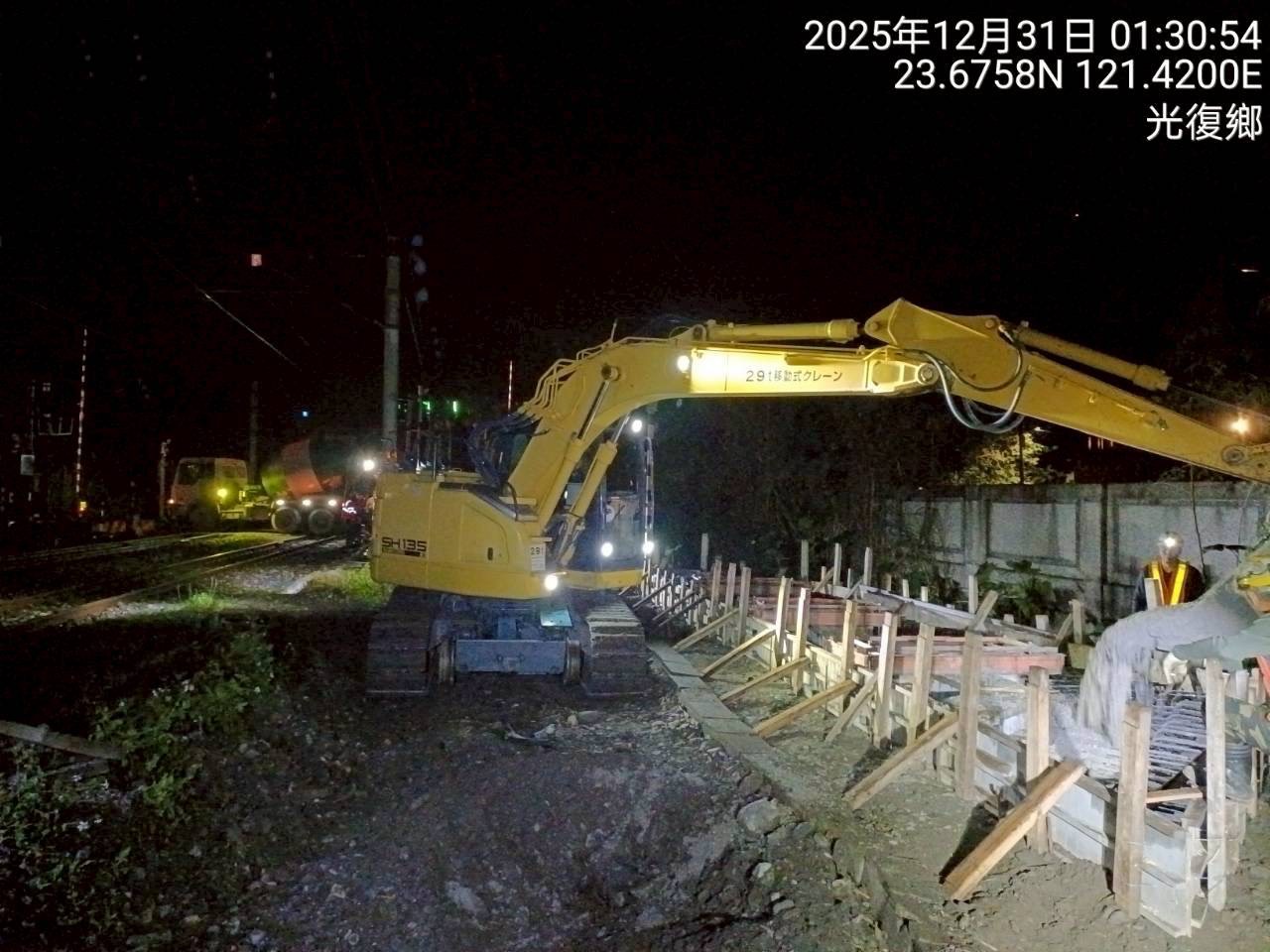

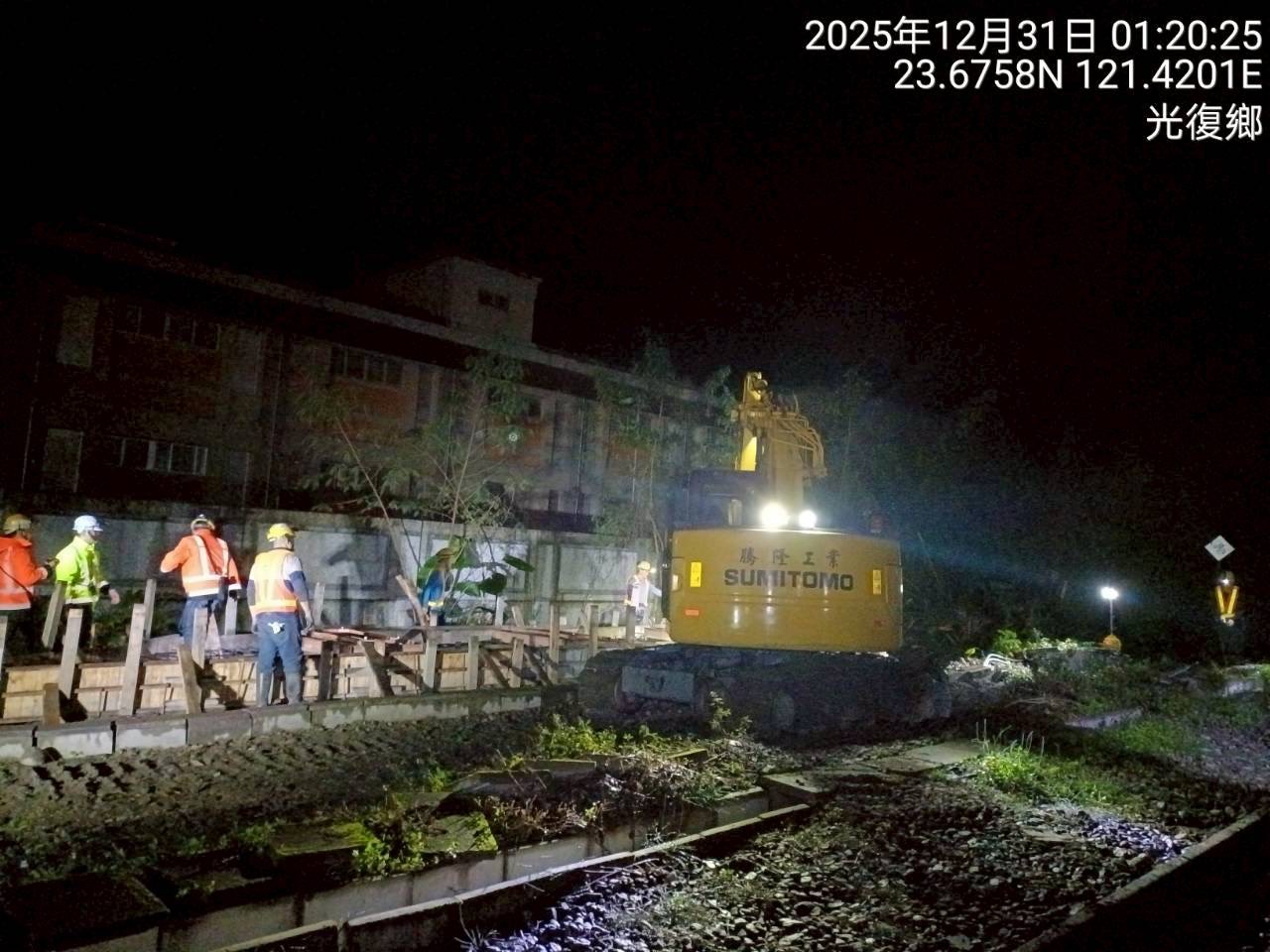

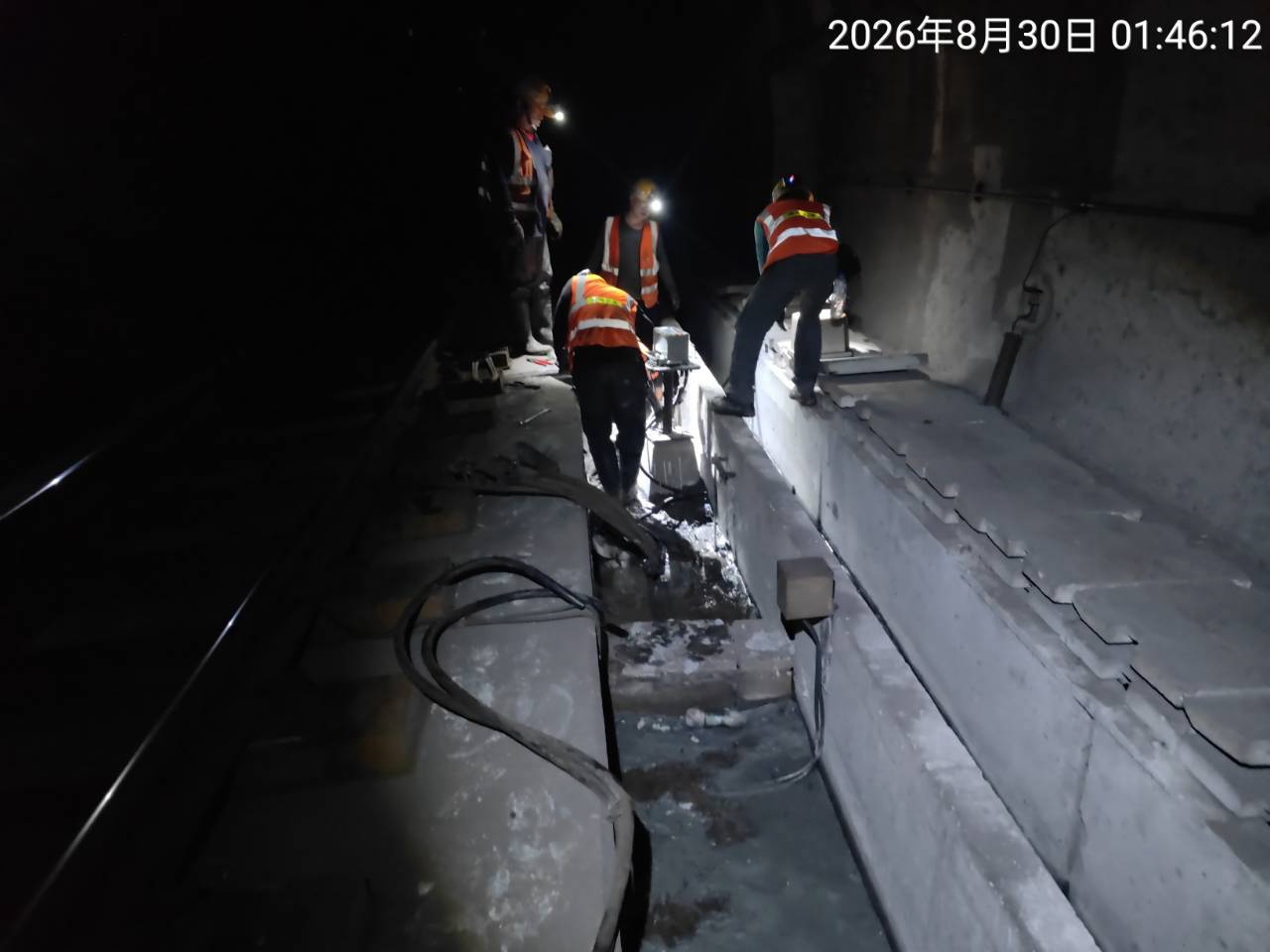

  施工地點:南平~壽豐間及壽豐站內

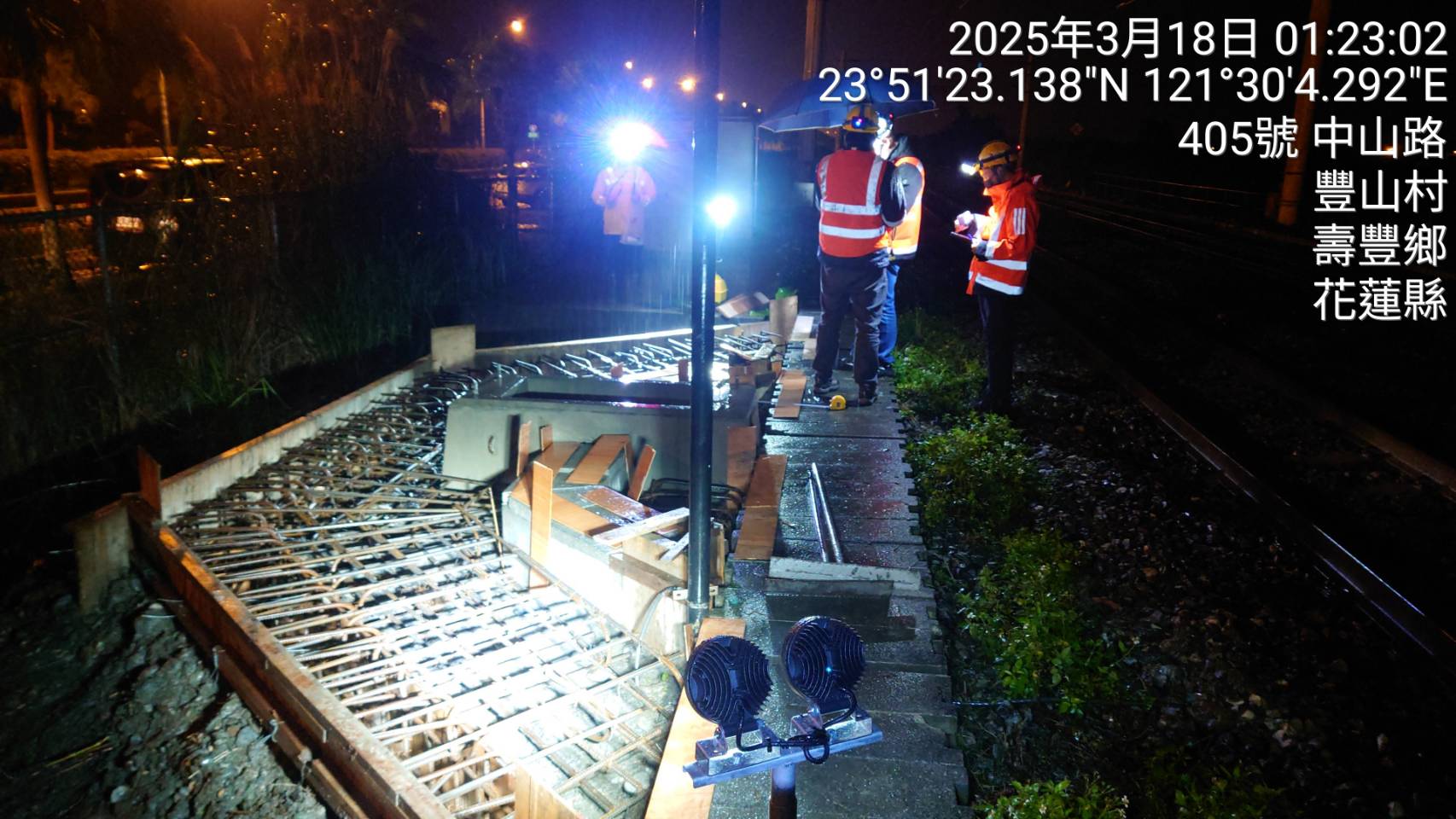

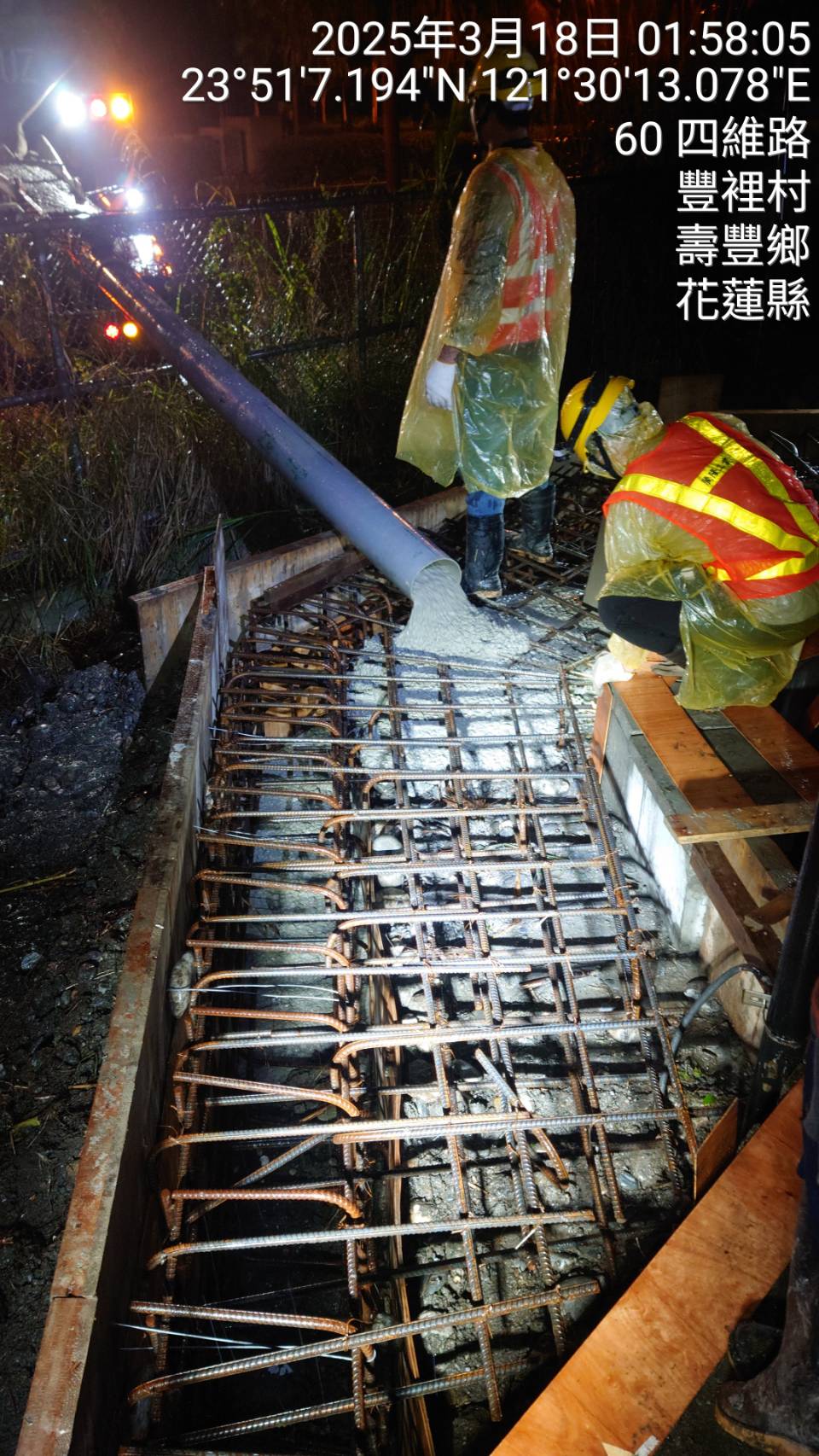

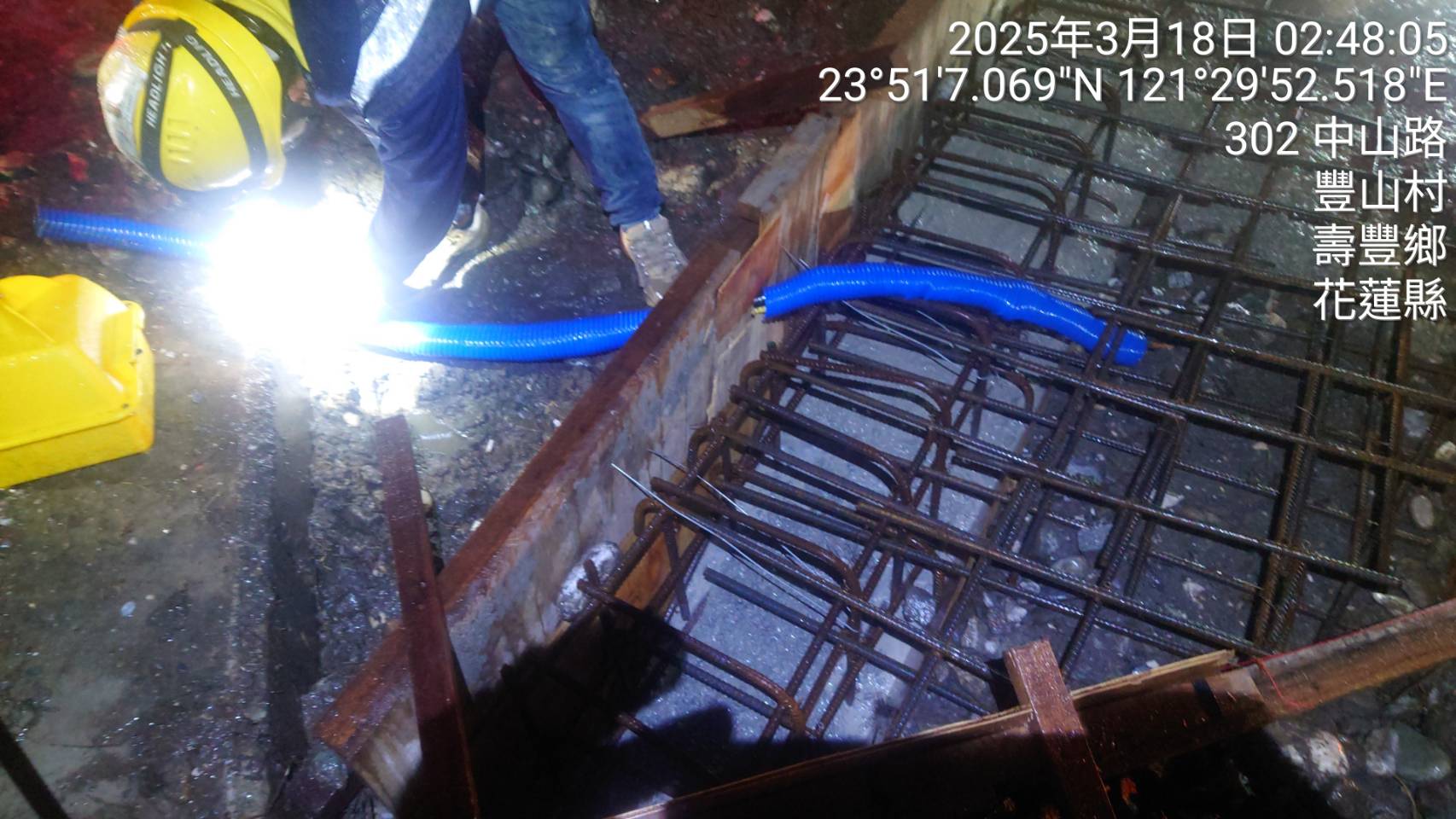

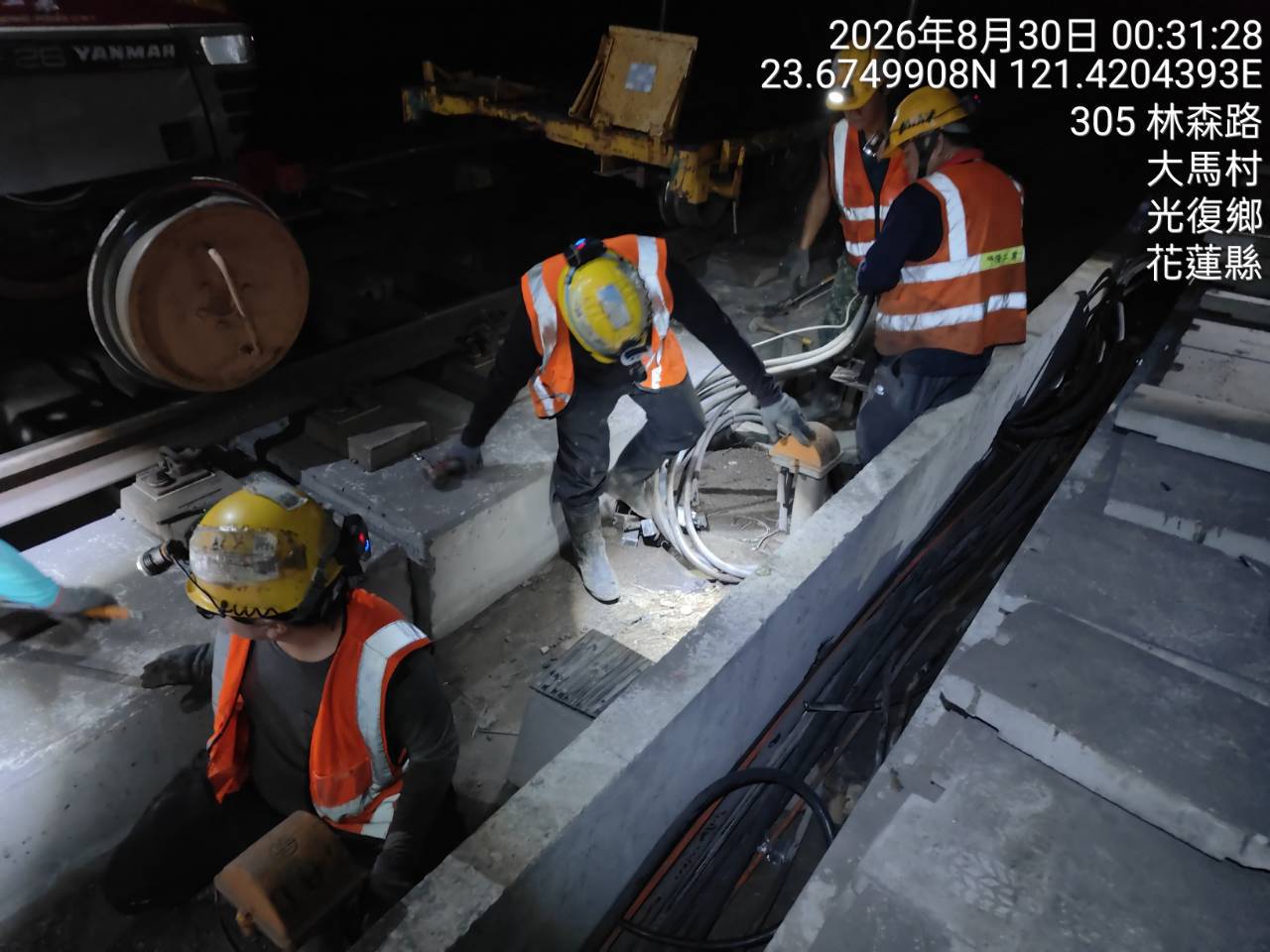

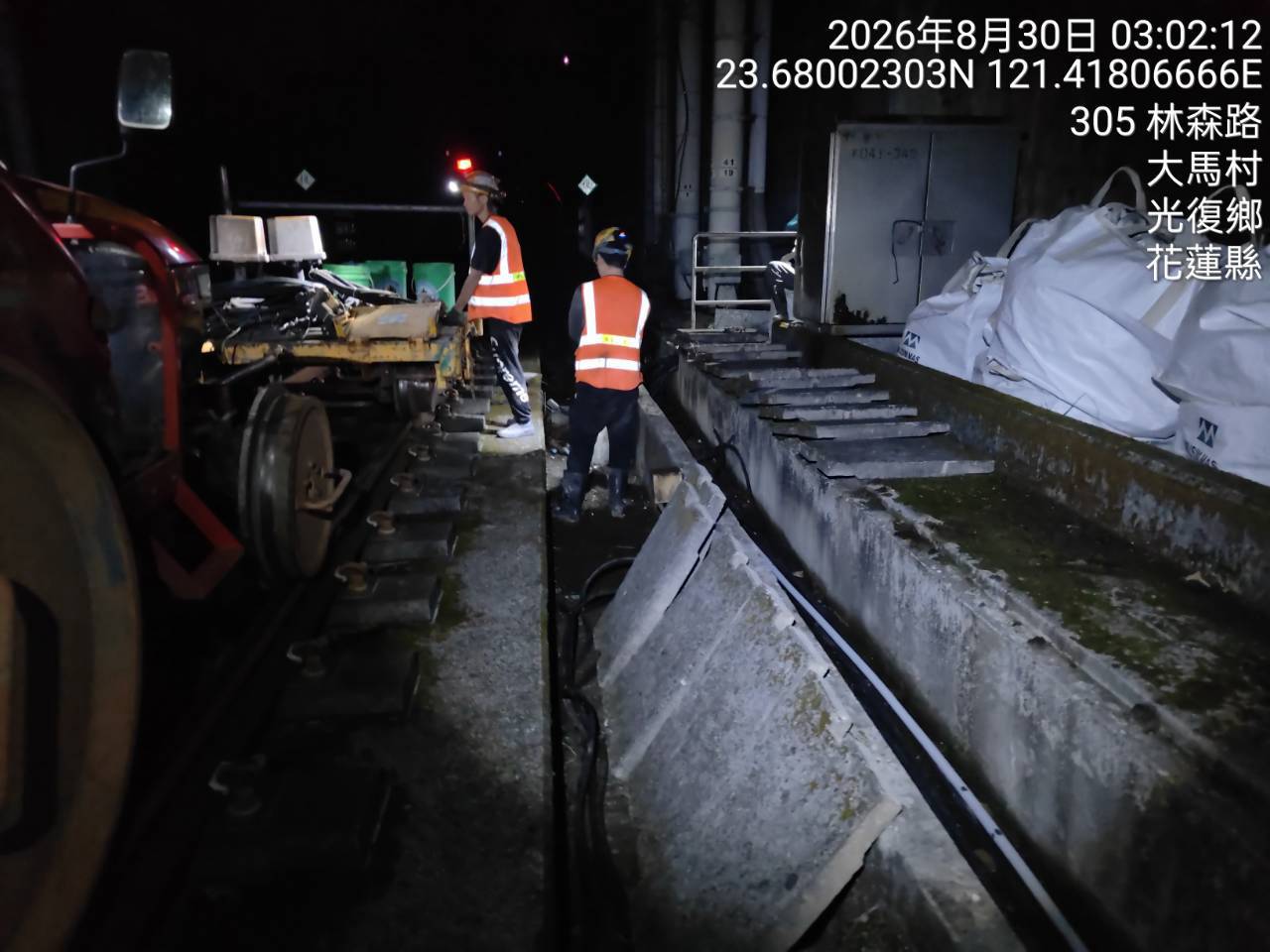

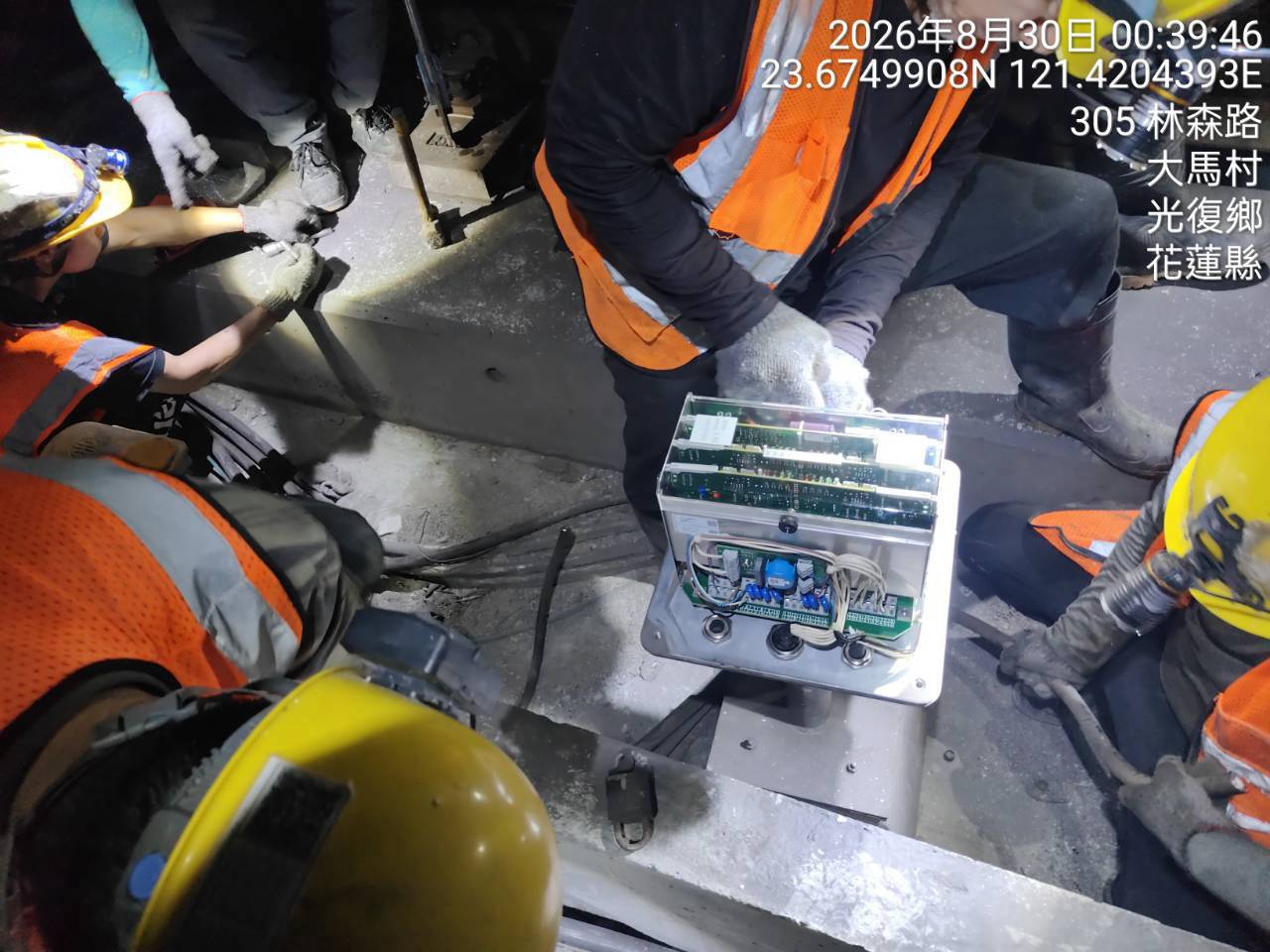

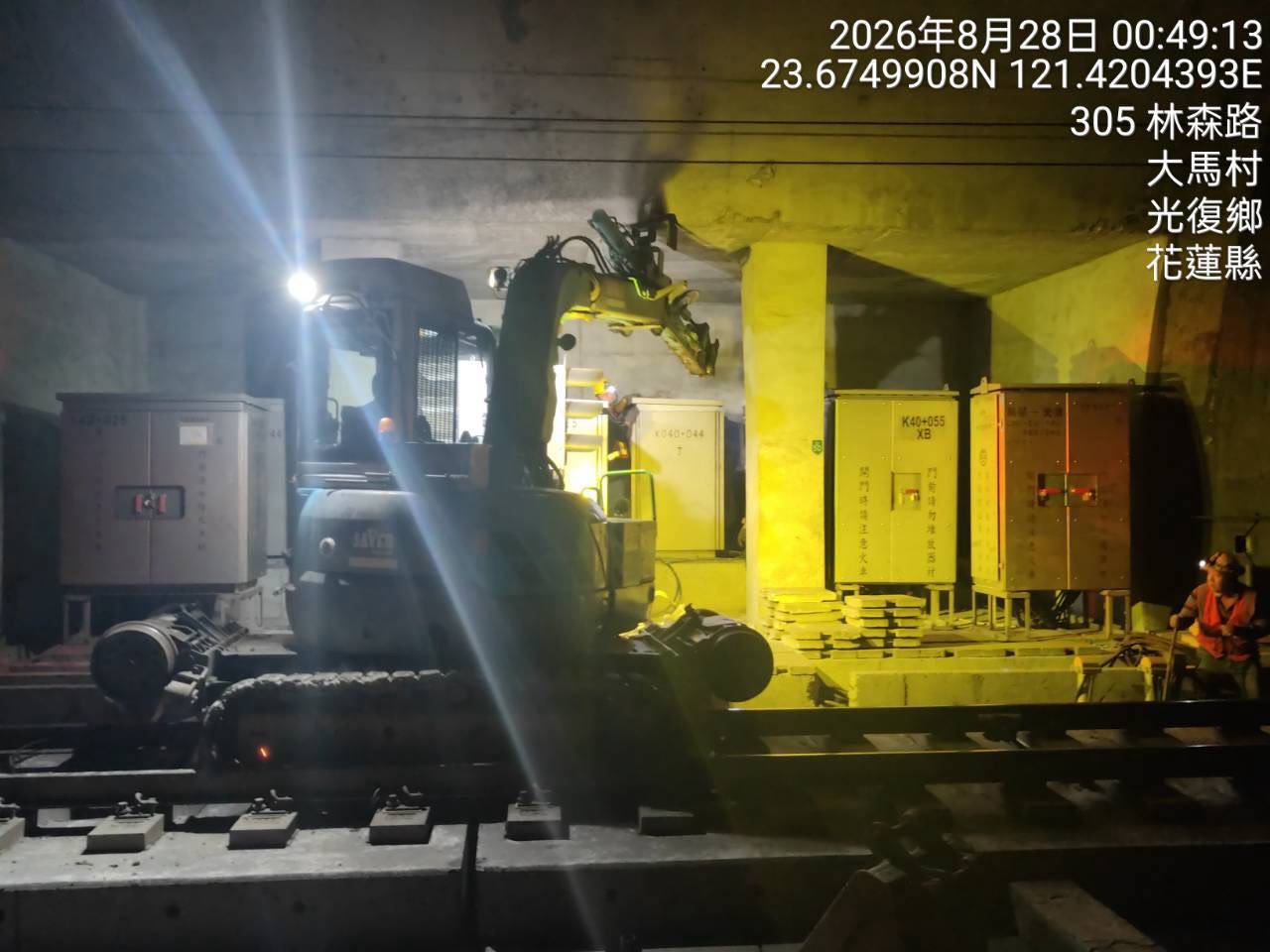

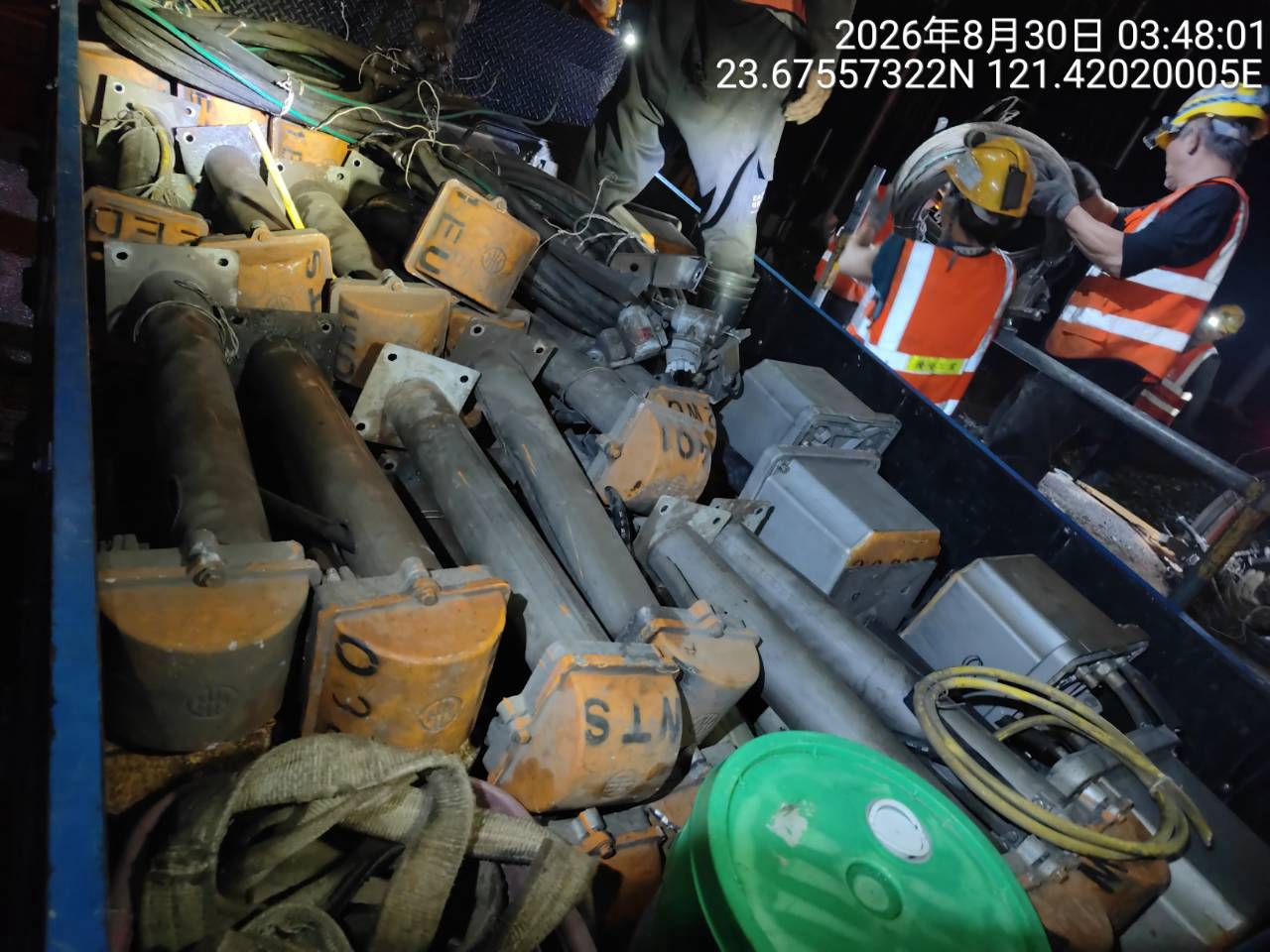

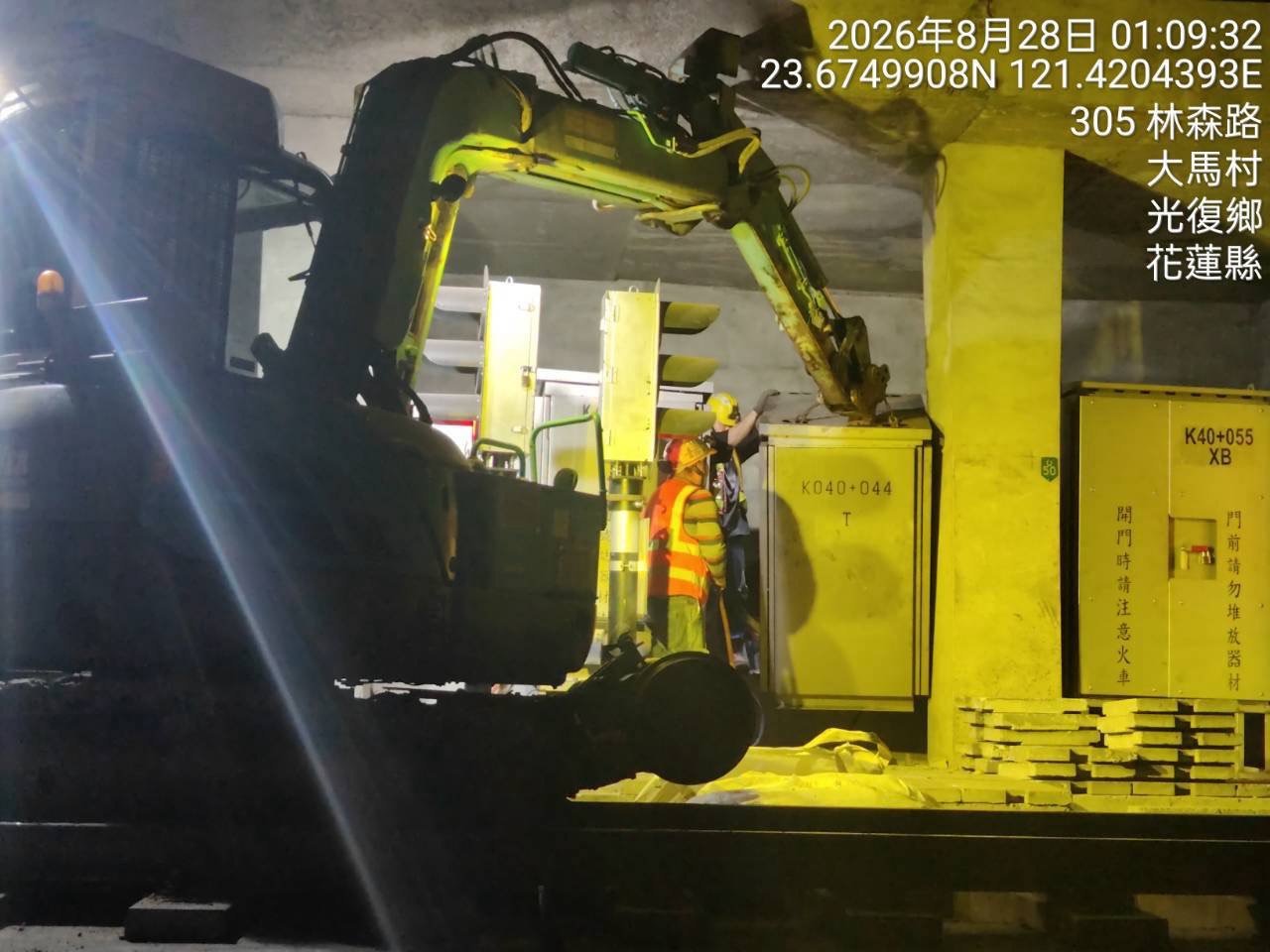

  施工項目包含:號誌平台建立、穿越軌道挖掘、號誌電纜佈放及器具箱安裝等工作
